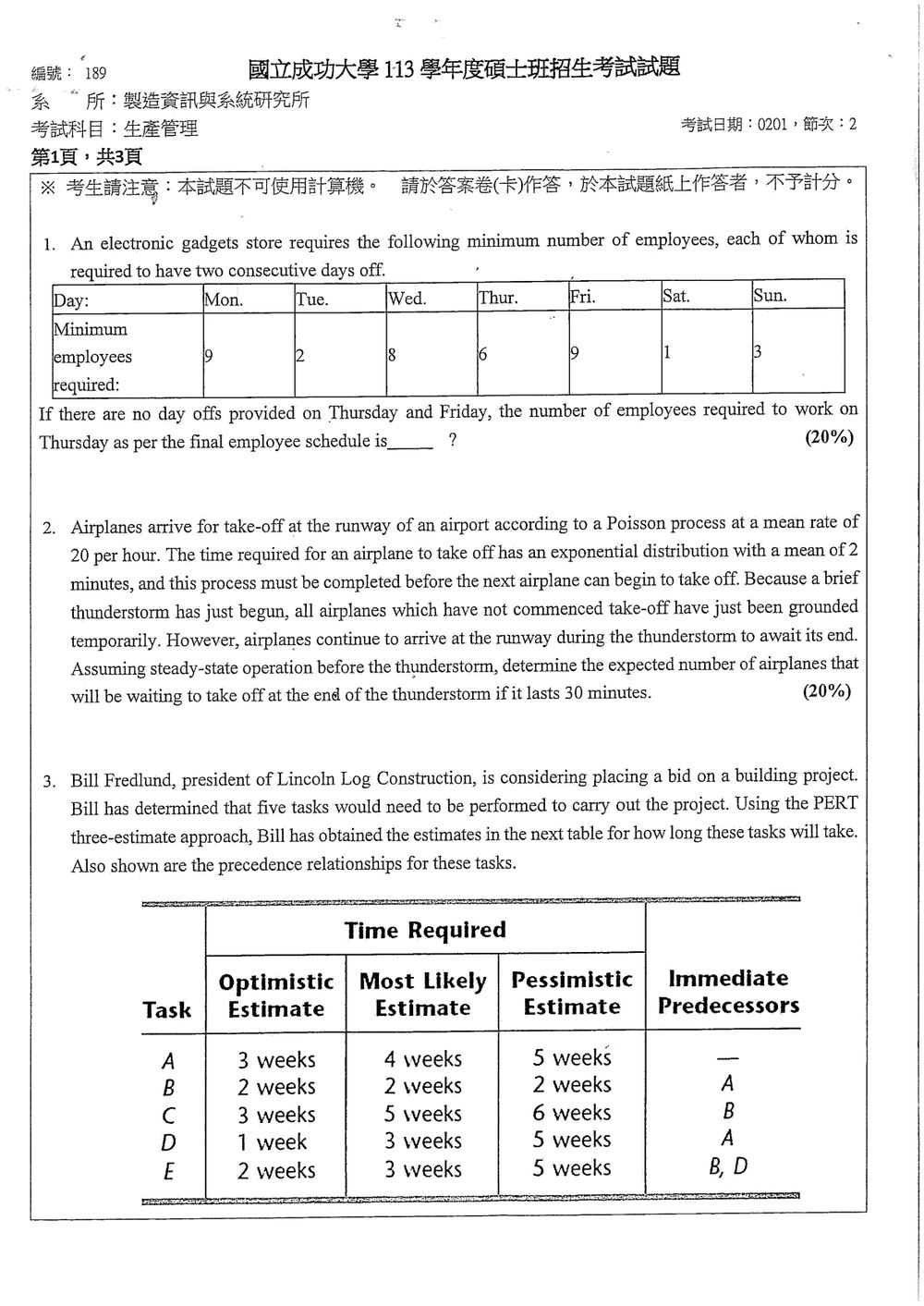

113 年 國立成功大學製造資訊與系統研究所乙組《生產管理》
第 1 題
An electronic gadgets store requires the following minimum number of employees, each of whom is required to have two consecutive days off.
| Day: | Mon. | Tue. | Wed. | Thur. | Fri. | Sat. | Sun. |
|---|---|---|---|---|---|---|---|
| Minimum employees required: | 9 | 2 | 8 | 6 | 9 | 1 | 3 |
If there are no day offs provided on Thursday and Friday, the number of employees required to work on Thursday as per the final employee schedule is ____?
(20%)
登入後即可作答並保存紀錄。
核心觀念
本題考查作業管理/生產管理中的服務業員工排程(Workforce Scheduling / Cyclic Staffing Problem),採用經典的「連續休假兩日啟發式排程法(Tibrewala, Philippe, and Browne 演算法,簡稱 TPB 啟發式演算法)」。
核心規則與限制如下:
- 每位全職員工每週工作 5 天,必須連續排休 2 天(即工作 5 天、休息 2 天)。
- 本題附加特殊限制:週四(Thur.)與週五(Fri.)不提供排休。因此,合法的休假組合(連續兩天)不可包含週四或週五。
解題方法
步驟一:分析合法的連續休假兩天組合
正常情況下一週有 7 組連續休假組合:
- (Mon, Tue), (Tue, Wed), (Wed, Thur), (Thur, Fri), (Fri, Sat), (Sat, Sun), (Sun, Mon)
依題目規定「週四與週五不可排休」,故凡包含 Thur. 或 Fri. 的休假組合皆不可行:
- 排除 (Wed, Thur)、(Thur, Fri)、(Fri, Sat)。
- 合法的連續休假兩天組合僅剩 4 組:
- (Mon, Tue)
- (Tue, Wed)
- (Sat, Sun)
- (Sun, Mon)
步驟二:推導各天出勤與休假的數學關係
設各合法休假組合指派的員工人數分別為:
- :休 (Mon, Tue) 的人數
- :休 (Tue, Wed) 的人數
- :休 (Sat, Sun) 的人數
- :休 (Sun, Mon) 的人數
所有員工總數 。
由於週四與週五完全無人休假,所有被聘用的員工在週四與週五都必須上班。因此:
- 週四實際上班人數:
- 週五實際上班人數:
各天實際出勤人數()等於總人數 扣除當天休假人數:
- 週一:
- 週二:
- 週三:
- 週四:
- 週五:
- 週六:
- 週日:
步驟三:求解滿足所有人力需求的最小總人數
從出勤限制反推休假日數上限:
第 2 題
Airplanes arrive for take-off at the runway of an airport according to a Poisson process at a mean rate of 20 per hour. The time required for an airplane to take off has an exponential distribution with a mean of 2 minutes, and this process must be completed before the next airplane can begin to take off. Because a brief thunderstorm has just begun, all airplanes which have not commenced take-off have just been grounded temporarily. However, airplanes continue to arrive at the runway during the thunderstorm to await its end. Assuming steady-state operation before the thunderstorm, determine the expected number of airplanes that will be waiting to take off at the end of the thunderstorm if it lasts 30 minutes.
(20%)
登入後即可作答並保存紀錄。
核心觀念
本題屬於作業研究與生產管理中的**等候理論(Queueing Theory)與帕松過程(Poisson Process)**的綜合應用題型。核心觀念包含:
-
等候模型穩態分析:
- 到達過程(Arrival process)服從到達率為 的帕松過程。
- 服務時間(Service time)服從參數為 的指數分配,單一跑道服務(單一服務台)。
- 當系統處於穩態(Steady-State, )時:
- 系統內平均飛機數(含起飛中):
- 等候線中平均排隊飛機數(不含起飛中):
-
暴風雨期間的狀態變化與排隊定義:
- 題意說明:「all airplanes which have not commenced take-off have just been grounded temporarily」,代表暴風雨開始瞬間,尚未開始起飛的飛機全部暫停起飛(留滯於等候線中);而若已有飛機正在起飛,則該起飛程序需完成。
- 在長達 30 分鐘(0.5 小時)的暴風雨期間,跑道關閉停止新的起飛作業,但飛機仍持續依照相同的帕松過程到達。
- 長度為 的時間區間內,帕松到達數量的期望值為 。
- 暴風雨結束時「正在等待起飛(waiting to take off)」的飛機總期望數,等於「暴風雨開始時留下來排隊的飛機期望數」加上「暴風雨 30 分鐘期間新到達的飛機期望數」。
解題方法
步驟一:單位統一與參數設定
- 到達率 。
- 平均起飛服務時間 。
- 服務率 。
- 伺服器使用率(Traffic Intensity): 符合穩態條件。
步驟二:求暴風雨前夕留滯的排隊飛機期望數
在暴風雨來臨前,系統已達穩態。依題意「all airplanes which have not commenced take-off have just been grounded temporarily」,尚未開始起飛的飛機即為等候線中排隊的飛機(Queue):
第 3 題
Bill Fredlund, president of Lincoln Log Construction, is considering placing a bid on a building project. Bill has determined that five tasks would need to be performed to carry out the project. Using the PERT three-estimate approach, Bill has obtained the estimates in the next table for how long these tasks will take. Also shown are the precedence relationships for these tasks.
Time Required
| Task | Optimistic Estimate | Most Likely Estimate | Pessimistic Estimate | Immediate Predecessors |
|---|---|---|---|---|
| A | 3 weeks | 4 weeks | 5 weeks | |
| B | 2 weeks | 2 weeks | 2 weeks | A |
| C | 3 weeks | 5 weeks | 6 weeks | B |
| D | 1 week | 3 weeks | 5 weeks | A |
| E | 2 weeks | 3 weeks | 5 weeks | B, D |
There is a penalty of $500,000 if the project is not completed in 11 weeks. Therefore, Bill is very interested in how likely it is that his company could finish the project in time.
(a) Find the mean critical path.
(b) Find the approximate probability of completing the project within 11 weeks.
(10%)
(10%)
登入後即可作答並保存紀錄。
核心觀念
本題考查 PERT 三點估計法、關鍵路徑與完工機率。
對於每項工作,設:
- 樂觀時間:
- 最可能時間:
- 悲觀時間:
PERT 的期望工作時間為:
工作時間變異數為:
專案期望工期取各條路徑期望工期中的最大值,該路徑即為「平均關鍵路徑」。完工機率則以平均關鍵路徑的總工期近似常態分配。
解題方法
一、計算各工作的期望時間與變異數
| 工作 | 期望時間 | 變異數 |
|---|---|---|
| A | ||
| B | ||
| C | ||
| D | ||
| E |
二、列出所有可能路徑
依照先後關係,可形成三條主要路徑:
其中, 必須等待 與 都完成,因此上述三條路徑均須納入比較。
(a)找出平均關鍵路徑
比較各路徑的期望工期:
因此平均關鍵路徑為:
第 4 題
Vision Toys uses a fixed-quantity system to manage its inventories. The inventory includes plastic and LED bulbs. It was observed that the company often faces stockout of plastic. The average weekly demand for plastic is 100 pounds, and historical data show that the standard deviation of weekly demand is about 7. The lead time from the plastic supplier is 2 weeks. If the company's acceptable service level is 95 percent and the number of standard deviations necessary to achieve the acceptable service level is 1.645, the reorder point for plastic with safety stock is ____?
(20%)
登入後即可作答並保存紀錄。
此題為典型的庫存管理問題,考察固定訂購量系統 (Fixed-Quantity System) 下的再訂購點 (Reorder Point, ROP) 計算。
核心觀念:
- 固定訂購量系統 (Q system): 當庫存量下降到某個預設的點(再訂購點 ROP)時,就訂購固定數量的產品 (Q)。
- 再訂購點 (ROP): ROP 的目的是確保在新的訂單送達之前,庫存量不會耗盡。它等於「預期在交期 (Lead Time) 內的總需求」加上「安全庫存 (Safety Stock)」。
- 交期內的平均需求:
平均需求率 (Demand Rate) 交期 (Lead Time)
在此題中,需求率是「平均每週需求」。 - 安全庫存 (Safety Stock, SS): 為了應對需求或交期的變異性,而額外持有的庫存。安全庫存的計算方式為:
其中:- 是為了達到目標服務水準 (Service Level) 所需的標準差倍數 (Number of standard deviations)。
- 是交期內總需求的標準差。
解題步驟:
-
識別已知參數:
- 平均每週需求 () = 100 磅/週。
- 每週需求的標準差 () = 7 磅/週。
- 交期 (Lead Time, LT) = 2 週。
- 目標服務水準 (Service Level) = 95%。
- 達成 95% 服務水準所需的 Z 值 = 1.645。
-
計算交期內的平均需求:
平均交期內需求 = 平均每週需求 交期
磅。 -
計算交期內需求的標準差 ():
由於需求是隨機變異的,且我們關心的是交期內的總需求標準差。
假設每週的需求是獨立且同分佈的 (i.i.d.)。
若交期為 週,則交期內總需求的標準差為:
磅。
磅。 -
計算安全庫存 (Safety Stock, SS):
磅
磅。
第 5 題
AlwaysRain Irrigation, Inc., would like to determine capacity requirements for the next four years. Currently two production lines are in place for making bronze and plastic sprinklers. Three types of sprinklers are available in both bronze and plastic: 90-degree nozzle sprinklers, 180-degree nozzle sprinklers, and 360-degree nozzle sprinklers. Management has forecast demand for the next four years as follows:
| YEARLY DEMAND | ||||
|---|---|---|---|---|
| 1 (IN 000S) | 2 (IN 000S) | 3 (IN 000S) | 4 (IN 000S) | |
| Plastic 90 | 32 | 44 | 55 | 56 |
| Plastic 180 | 15 | 16 | 17 | 18 |
| Plastic 360 | 7 | 8 | 9 | 10 |
| Bronze 90 | 3 | 4 | 5 | 6 |
| Bronze 180 | 11 | 12 | 15 | 16 |
| Bronze 360 | 1 | 4 | 5 | 6 |
Both production lines can produce all the different types of nozzles. The bronze machines needed for the bronze sprinklers require two operators and can produce up to 12,000 sprinklers. The plastic injection molding machine needed for the plastic sprinklers requires four operators and can produce up to 200,000 sprinklers. Three bronze machines and only one injection molding machine are available. What are the capacity requirements of the plastic and bronze for the fourth year? (Assume that there is no learning.)
(20%)
登入後即可作答並保存紀錄。
核心觀念
本題出自作業管理(Operations Management)中的長期產能規劃(Capacity Planning),原型為經典教材(如 Chase, Jacobs & Aquilano 或 Stevenson)中的產能需求估算問題。
評估未來特定時期的產能需求時,核心步驟與公式如下:
-
總需求量(Total Forecast Demand):
其中 為產品族群中各品項在該年度的預測需求量。
-
設備產能需求量(Equipment / Machine Capacity Requirements):
計算滿足該需求所需的機台數量:其中 為單一機台一年可生產的最大產能(產量上限)。
-
人力產能需求量(Labor / Operator Capacity Requirements):
計算操作所需設備所需的作業員總人數: -
產能缺口評估(Capacity Gap / Additional Capacity Needed):
比較「所需產能」與「現有可用產能(Available Capacity)」,以判定是否需要擴充設備與增聘人員。
解題方法
題目要求計算**第四年(Year 4)**對於塑膠(Plastic)與青銅(Bronze)噴水頭的產能需求。已知各生產線能通用生產該材質的所有規格(90°、180°、360°),且無學習效應(No learning effect)。
步驟一:彙整第四年(Year 4)各產品線的總需求量(單位:千件)
-
塑膠噴水頭(Plastic Sprinklers)第四年需求量:
-
青銅噴水頭(Bronze Sprinklers)第四年需求量:
步驟二:計算塑膠產能需求(Plastic Capacity Requirements)
- 單機年產能:1 台射出成型機(Injection molding machine)可產出 件,需配置 名操作員。
- 現有機台數: 台。
-
機台需求量:
若不進行產能分割(整數機台),實體上需要 1 台 射出成型機即可應付需求。其第四年設備稼動率(Capacity Utilization)為:
-
操作員需求量:
- 以名義機台比例需求計算: 名操作員。
- 若維持 1 台整機運轉(配置專屬人力),則需要 4 名 操作員(或依 42% 產能比例換算需 1.68 人年之工時)。
