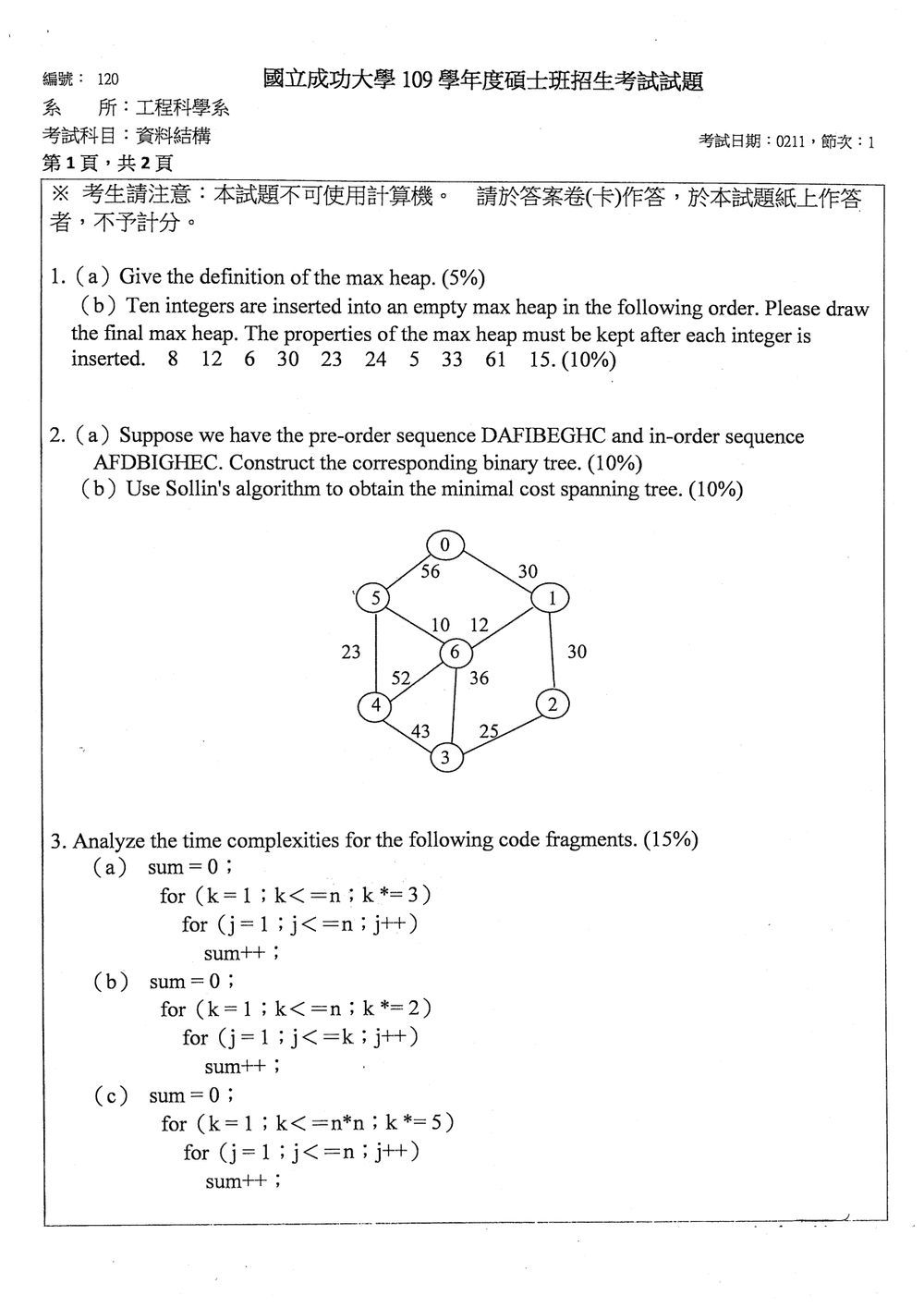

109 年 國立成功大學工程科學系碩士班乙組《資料結構》
第 1. (a) 題5 分
Give the definition of the max heap.
登入後即可作答並保存紀錄。
核心觀念
本題考查 Max Heap(最大堆積) 的正式定義。最大堆積必須同時滿足以下兩項條件:
-
結構性質:完全二元樹
除了最底層之外,每一層都必須填滿;最底層的節點必須由左至右連續排列。
-
堆積順序性質:最大堆積性質
每一個父節點的鍵值都不小於其子節點的鍵值。對任意節點 :
因此,根節點一定 chứa有整棵樹中的最大鍵值。
解題方法
判斷一棵二元樹是否為最大堆積時,依序檢查:
- 樹的形狀是否為完全二元樹;
- 每個父節點是否都滿足「父節點鍵值 子節點鍵值」。
例如:
此樹是完全二元樹,且有:
所以它是最大堆積。
最大堆積只要求父子節點之間的大小關係,不要求左子樹與右子樹之間具有排序關係,因此它不等同於二元搜尋樹。
陣列表示法
最大堆積通常以陣列儲存。若採用從 開始的索引,索引為 的節點:
- 父節點索引為 ;
- 左子節點索引為 ;
- 右子節點索引為 。
最大堆積的陣列表示需滿足:
第 1. (b) 題10 分
Ten integers are inserted into an empty max heap in the following order. Please draw the final max heap. The properties of the max heap must be kept after each integer is inserted. 8 12 6 30 23 24 5 33 61 15.
登入後即可作答並保存紀錄。
插入順序 8、12、6、30、23、24、5、33、61、15,依次維持 max‑heap 性質,最終以 1‑索引陣列表示:
對應的二元樹結構(左子樹在左、右子樹在右):
第 2. (a) 題10 分
Suppose we have the pre-order sequence DAFIBEGHC and in-order sequence AFDBIGHEC. Construct the corresponding binary tree.
登入後即可作答並保存紀錄。
解題步驟
-
先取 preorder 的第一個元素作為根節點。
-
在 inorder 中找根 ,將其左側作左子樹的 inorder,右側作右子樹的 inorder。
- 左 inorder:(長度 )
- 右 inorder:(長度 )
-
依左、右 inorder 的長度,從 preorder(根之後)切分出左、右子樹的 preorder。
- 左 preorder:
- 右 preorder:
-
遞迴建左子樹(preorder , inorder )
- 根 → 左 inorder 空,右 inorder → 右子為 。
-
遞迴建右子樹(preorder , inorder )
- 根 → 左 inorder (長度 ),右 inorder (長度 )
- 左 preorder → 單節點 。
- 右 preorder 、右 inorder
- 根 → 左 inorder (長度 ),右 inorder (長度 )
第 2. (b) 題10 分
Use Sollin's algorithm to obtain the minimal cost spanning tree.
🖼️【此處有附圖,請對照原卷】
登入後即可作答並保存紀錄。
核心觀念
Sollin’s algorithm 又稱 Borůvka’s algorithm,用來求加權無向連通圖的最小成本生成樹(Minimum Cost Spanning Tree, MST)。
每一輪對目前的每個連通分量,選出一條連接該分量與其他分量的最小權重邊,將這些邊加入生成樹。依切割定理,對任一連通分量而言,跨越該分量切割的最小邊必屬於某棵 MST,因此可安全加入。
最終必須取得:
- 包含全部 個頂點;
- 恰有 條邊;
- 不含任何 cycle;
- 總邊權重最小。
解題方法
設目前的連通分量為 。
每一輪執行:
-
對每個連通分量 ,找出權重最小的跨分量邊:
-
將所有選出的邊加入候選集合。
-
若多個分量選到同一條邊,只加入一次。
-
加邊時以 Union-Find 判斷兩端點是否已在同一分量;若已在同一分量,則跳過,以避免形成 cycle。
-
合併相連的分量,重複上述步驟,直到只剩一個連通分量。
若圖中有平行邊,應選權重較小者;若最小邊權重相同,任選其中一條即可,但所得 MST 可能不唯一。
本題圖形資訊
第 3. (a) 題15 分
Analyze the time complexities for the following code fragments. (15%)
(a)
sum = 0;
for(k=1;k<=n;k*=3)
for(j=1;j<=n;j++)
sum++;
登入後即可作答並保存紀錄。
核心觀念
- 迴圈時間複雜度分析(Loop Time Complexity Analysis):計算程式碼中迴圈主體(Loop Body)的基本指令被執行的總次數。
- 等比級數與對數複雜度(Logarithmic Complexity):當迴圈控制變數以等比級數(如乘以固定常數 )遞增時,該迴圈的迭代次數為對數階 。
- 獨立巢狀迴圈(Uncoupled Nested Loops):若內層迴圈的邊界條件與外層迴圈變數無關,則總執行次數為「外層迴圈次數 內層迴圈次數」。
- 漸進標記(Asymptotic Notation):使用 Big- 標記精確描述演算法執行時間隨輸入規模 成長的階數(Order of Growth)。
解題方法
本題包含兩層巢狀迴圈,且兩層迴圈之變數獨立,可分別分析外層與內層的執行次數:
1. 外層迴圈分析(k 迴圈)
- 初始值:
- 更新方式:每次迭代將 乘以 (即 )
- 終止條件:
- 變數變化軌跡: 的數值依序為 。
- 設外層迴圈共執行了 次,當迴圈在第 次迭代結束時,需滿足 。兩邊取對數可得:
因此,外層迴圈之迭代次數為 次。
2. 內層迴圈分析(j 迴圈)
- 初始值:
- 更新方式:每次迭代 加 (即 )
- 終止條件:
- 對於外層迴圈的每一次執行,內層迴圈皆固定從 執行到 ,迭代次數為 次,即 。
3. 總時間複雜度推導
基本敘述 sum++ 執行的總次數 可表示為雙重求和式:
根據換底公式,,對數底數只差一個常數倍,在漸進分析中可忽略對數底數:
選項分析
本題為程式碼時間複雜度分析簡答題,針對程式碼結構各組成部分之時間影響分析如下:
- 外層迴圈
for(k=1; k<=n; k*=3):
控制變數做等比級數成長(公比為 3),執行次數為對數階 。若誤記為線性遞增(如k++),則會將此層錯誤估算為 。
第 3. (b) 題15 分
Analyze the time complexities for the following code fragments. (15%)
(b)
sum=0;
for(k=1;k<=n;k*=2)
for(j=1;j<=k; j++)
sum++;
登入後即可作答並保存紀錄。
核心觀念
本題旨在評量程式碼之時間複雜度分析(Time Complexity Analysis)與等比級數求和(Geometric Series Summation)能力。
分析巢狀迴圈(Nested Loops)的時間複雜度時,重點在於釐清內外迴圈變數之間的相依性。若內層迴圈的執行次數依賴於外層迴圈變數,則不能直接將兩層的複雜度相乘,必須將總執行次數表示為對迴圈變數求和的數學式(Sigma notation),再以漸近記號(Asymptotics, 如大 或大 )表示。
解題方法
-
分析外層與內層迴圈的執行次數:
- 外層迴圈:變數 從 開始,每次迭代乘以 (即 ),直到 停止。
假設外層迴圈共執行 次迭代(),則 ,其中 ,滿足 。 - 內層迴圈:在給定外層變數 的情況下,變數 從 遞增至 ,因此內層迴圈的基本指令
sum++會精確執行 次。
- 外層迴圈:變數 從 開始,每次迭代乘以 (即 ),直到 停止。
-
建立總執行次數之數學表達式:
整體基本操作sum++的總執行次數 為各次外層迴圈對應內層執行次數的累加:
-
利用等比級數公式求和並推導複雜度:
根據等比級數求和公式 ,其中首項 ,公比 ,項數 :
因為 ,故可知 。
將此範圍帶入 :
由此可確定總執行次數與 成線性正比關係,故時間複雜度為 (或更精確地表示為 )。
選項分析
本題為程式碼時間複雜度分析之簡答題(非選擇題),針對程式結構中各階段之複雜度貢獻分析如下:
- 外層迴圈獨立分析( 的變化):
變數 呈幾何級數(倍數)成長(),若不考慮內層,外層單純迭代次數為 。 - 內與外層迴圈相依性分析:
內層迴圈終止條件為 ,其執行次數受外層變數 控制而非常數 。
第 3. (c) 題15 分
Analyze the time complexities for the following code fragments. (15%)
(c)
sum = 0;
for(k=1;k<=n*n; k *=5)
for(j=1;j<=n;j++)
sum++;
登入後即可作答並保存紀錄。
核心觀念
本題考查巢狀迴圈(Nested Loops)的時間複雜度分析與迴圈迭代次數的數學推導。
主要觀念包含:
- 等比級數遞增與對數複雜度:當迴圈控制變數以乘法(如
k *= 5)方式遞增時,其執行次數與對數 成正比。 - 獨立巢狀迴圈(Independent Nested Loops):當內層迴圈的執行次數與外層迴圈變數無關時,總執行次數即為「外層執行次數」與「內層執行次數」之乘積。
- 漸近符號(Asymptotic Notation):使用 Big- 或 Big- 表示當輸入規模 趨近於無窮大時的執行時間成長率。
解題方法
本題採用由外至內分別求算執行次數後相乘的切入點。
1. 外層迴圈分析
- 程式碼:
for(k=1; k<=n*n; k *= 5) - 迭代規律:變數 的初始值為 ,每次疊代乘以 。故 的數值序列為 。
- 終止條件:迴圈持續執行的條件為 ,即:
- 求算疊代次數 :兩邊取以 為底的對數 :
- 故外層迴圈的總疊代次數為 次。
- 在漸近記號下,常數倍數與對數底數均可省略,外層時間複雜度為:
2. 內層迴圈分析
- 程式碼:
for(j=1; j<=n; j++) - 迭代規律:變數 從 遞增至 ,每次加 。
- 獨立性:內層迴圈的終止條件
j<=n固定與外層變數 無關。 - 故每一次外層迴圈執行時,內層迴圈皆固定執行 次,內層時間複雜度為:
3. 總時間複雜度推導
最內層基本指令 sum++ 的總執行次數 為外層與內層執行次數之總和:
展開得:
選項分析
本題為非選擇題(程式複雜度分析題)。針對迴圈結構中常見的階次型態與陷阱分析如下:
- 外層為對數階 非二次階 :外層迴圈上限雖為 ,但變數係以乘以 遞增(
k *= 5),而非加 (k++)。
第 4. (a) 題5 分
Write the status of the list F=(12,25,19,2,25,3,29,8,17,81,6) at the end of each phase of Quick sort.
登入後即可作答並保存紀錄。
核心觀念
本題考察快速排序法(Quick Sort)的運作機制與追蹤(Trace)能力。
-
分治法(Divide and Conquer):
快速排序採用分治策略,每輪(Phase / Pass)選擇一個元素作為樞紐碼(Pivot),將陣列分割(Partition)為兩個子陣列:- 左子陣列:所有元素皆小於或等於 Pivot。
- 右子陣列:所有元素皆大於或等於 Pivot。
分割完成後,Pivot 便會被放置在最終排序後的正確位置,後續再對左右子陣列遞迴執行相同的操作。
-
國內研究所考試標準 Partition 演算法(Horowitz 經典版本):
在國內資訊與工程研究所考試中,資料結構預設採用 Ellis Horowitz 所著《Fundamentals of Data Structures in C》之經典實現:- Pivot 選擇:預設選取當前子陣列的第一個元素()。
- 雙指標掃描:
- 指標 從左端()向右掃描,尋找第一個 的元素。
- 指標 從右端()向左掃描,尋找第一個 的元素。
- 交換條件:當 時,將 與 交換,並繼續掃描;當 時停止掃描。
- Pivot 歸位:將 (即 )與 交換。此時 即為 Pivot 的最終正確索引位置。
-
複雜度分析:
- 時間複雜度:平均為 ,最差情況(已排序或逆序陣列)為 。
- 空間複雜度:主要來自遞迴呼叫堆疊,平均為 ,最差為 。
- 穩定性:不穩定排序(Unstable Sort)。
解題方法
給定初始序列 ,長度 。
採用以第一個元素為 Pivot 的 Horowitz 經典 Partition 演算法,按遞迴順序(先處理左半部、再處理右半部)逐步執行並寫出每一輪(Phase)結束時的全陣列狀態:
Phase 1:對全陣列 進行 Partition
- 當前子陣列:
- Pivot:
- 執行步驟:
- 由左向右找 的元素(停在 ,); 由右向左找 的元素(停在 ,)。因 ,交換 與 。
- 繼續右移停在 (); 繼續左移停在 ()。因 ,交換 與 。
- 繼續右移停在 (); 繼續左移停在 ()。因 ,交換 與 。
- 繼續右移停在 (); 繼續左移停在 ()。此時 ,掃描結束。
- 交換 Pivot ()與 ()。
- Phase 1 結束陣列狀態:(Pivot 已在正確位置 )
Phase 2:對左子陣列 進行 Partition
- 當前子陣列:
- Pivot:
- 執行步驟:
- 停在 (); 停在 ()。因 ,交換 與 。
- 右移停在 (); 左移停在 ()。此時 ,掃描結束。
- 交換 Pivot ()與 ()。
- Phase 2 結束陣列狀態:(Pivot 已在正確位置 )
Phase 3:對子陣列 進行 Partition
- 當前子陣列:
- Pivot:
- 執行步驟:
- 停在超出範圍的索引 (); 停在 ()。此時 ,掃描結束。
- 交換 Pivot ()與 ()。
- Phase 3 結束陣列狀態:(Pivot 已在正確位置 )
Phase 4:對右子陣列 進行 Partition
- 當前子陣列:
- Pivot:
- 執行步驟:
- 停在 (); 停在 ()。因 ,交換 與 。
- 右移停在 (); 左移停在 ()。此時 ,掃描結束。
- 交換 Pivot ()與 ()。
- Phase 4 結束陣列狀態:(Pivot 已在正確位置 )
Phase 5:對子陣列 進行 Partition
- 當前子陣列:
- Pivot:
- 執行步驟:
- 停在 (); 左移停在 ()。此時 ,掃描結束。
- 交換 Pivot ()與 (自己)。
- Phase 5 結束陣列狀態:(Pivot 已在正確位置 )
Phase 6:對子陣列 進行 Partition
- 當前子陣列:
- Pivot:
- 執行步驟:
- 停在索引 ; 停在 ()。此時 ,掃描結束。
- 交換 Pivot ()與 ()。

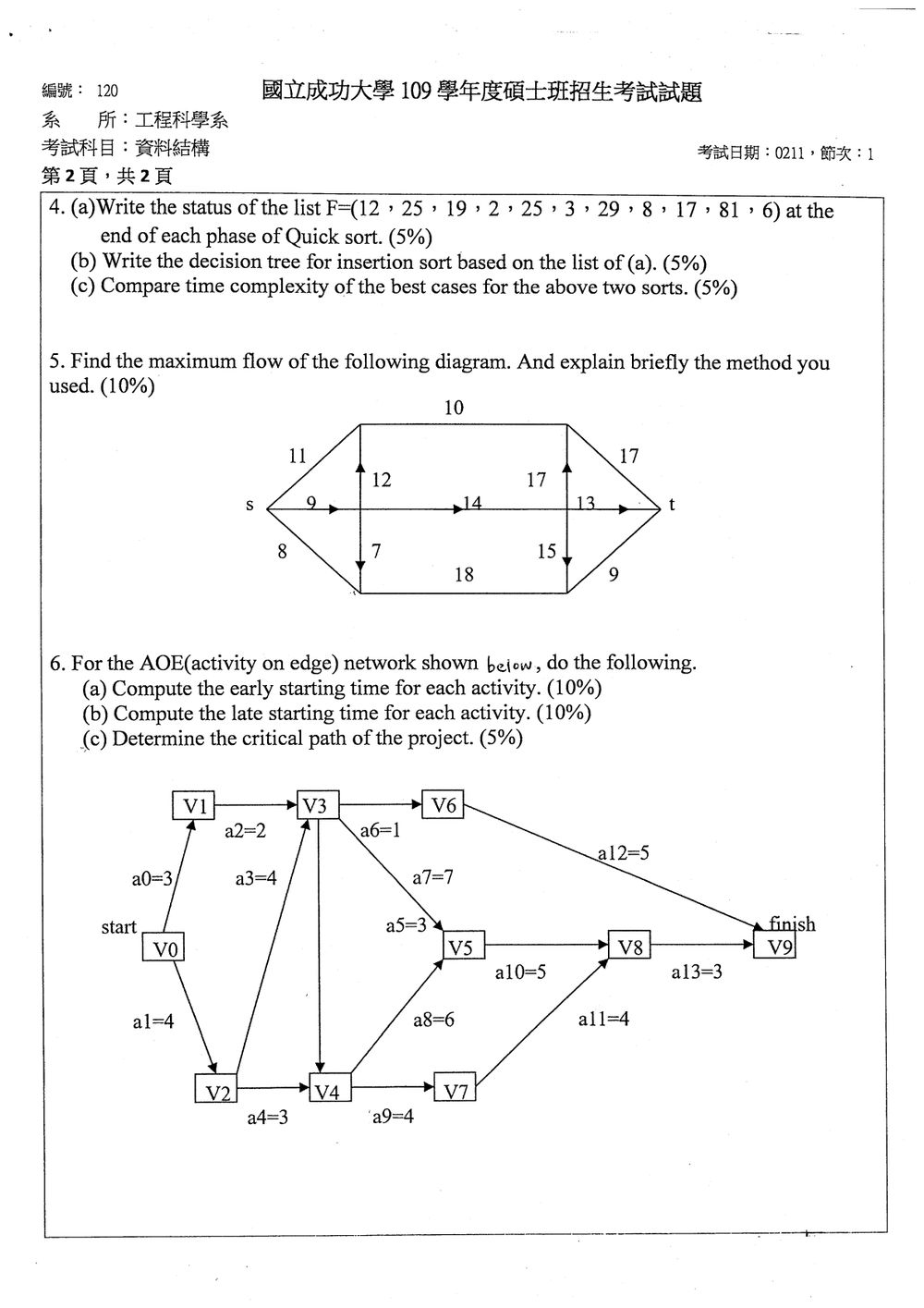

第 4. (b) 題5 分
Write the decision tree for insertion sort based on the list of (a). (5%)
登入後即可作答並保存紀錄。
核心觀念
本題考查插入排序法(Insertion Sort)在決策樹模型(Decision Tree Model)下的執行過程與結構建立。
- 比較排序法與決策樹(Decision Tree for Comparison Sort):
- 決策樹是用於描述基於比較(Comparison-based)排序演算法所有可能執行路徑的二元樹(Binary Tree)。
- 內部節點(Internal Nodes):代表演算法執行過程中元素之間的比較,格式記作 (代表比較 與 ,亦即判定條件 )。
- 分支(Branches):代表比較的結果。左分支代表「是()」,右分支代表「否()」。
- 葉節點(Leaf Nodes):代表輸入序列經排序後的最終排列結果(Permutation)。長度為 的序列共有 種可能的排列,故決策樹必包含 個葉節點。
- 題目假設:
因題幹提及「based on the list of (a)」,按研究所考試常規,假設 (a) 小題之輸入序列長度為 ,設輸入序列為 。
解題方法
插入排序法(Insertion Sort)的運作邏輯為:由左至右依序處理元素,將當前未排序元素插入至左側已排序好的子序列適當位置。對長度 的序列 構建決策樹的推導步驟如下:
-
第一階段:將 插入已排序子序列
- 根節點比較:比較 (判定 是否成立)。
- 左分支():子序列為 。
- 右分支():子序列為 。
- 根節點比較:比較 (判定 是否成立)。
-
第二階段:將 插入已排序子序列
-
當前子序列為 時(根節點左分支):
- 比較 (判定 ):
- 是():,直接置於尾端,輸出葉節點 。
- 否():,需繼續向左比較 (判定 ):
- 是():,輸出葉節點 。
- 否():,輸出葉節點 。
- 比較 (判定 ):
-
當前子序列為 時(根節點右分支):
- 比較 (判定 ):
- 是():,直接置於尾端,輸出葉節點 。
- 否():,需繼續向左比較 (判定 ):
- 是():,輸出葉節點 。
- 否():,輸出葉節點 。
- 比較 (判定 ):
-
選項分析
本題為非選擇題(計算與繪圖題)。針對決策樹中各內部比較節點與對應的分支邏輯進行完整剖析:
-
根節點 分析:
- 判定 是否成立。若成立則維持 順序走左分支;若不成立則形成 順序走右分支。
-
左子樹比較節點分析(已知 ):
- 節點 :
- 若 ,代表 大於等於已排序區間的最大值 ,無需再比較,到達葉節點 。
- 若 ,代表 小於 ,必須進一步與前一個元素 比較。
- 節點 :
- 若 ,推得 ,到達葉節點 。
- 若 ,推得 ,到達葉節點 。
- 節點 :
-
右子樹比較節點分析(已知 ):
- 節點 :
- 若 ,代表 大於等於已排序區間的最大值 ,無需再比較,到達葉節點 。
- 若 ,代表 小於 ,必須進一步與前一個元素 比較。
- 節點 :
- 若 ,推得 ,到達葉節點 。
- 節點 :
第 4. (c) 題5 分
Compare time complexity of the best cases for the above two sorts. (5%)
登入後即可作答並保存紀錄。
核心觀念
本題考查快速排序(Quick Sort)與插入排序(Insertion Sort)在最佳情況(Best Case)下的時間複雜度(Time Complexity)推導與比較,並檢驗考生對演算法內部運作機制與遞迴關係式的理解。
核心定義與定理:
- 插入排序(Insertion Sort):屬於適應性排序(Adaptive Sort)。設資料筆數為 。當輸入資料已經呈現完全遞增排序(Already Sorted)時為最佳情況,內層迴圈只需比較一次即可結束。
- 快速排序(Quick Sort):採用分治法(Divide and Conquer)。當每次分割所選取的基準值(Pivot)均能精確將數列對半分割(Balanced Partition)時達到最佳情況。
- 主定理(Master Theorem):用於求解分治遞迴式 之漸進複雜度。
解題方法
1. 插入排序(Insertion Sort)之最佳情況
- 觸發條件:輸入陣列已是遞增排序狀態(如 )。
- 關鍵推導:
在處理第 個元素()時,只需與前一個元素(第 個)進行 1 次比較,即可確定其位置並結束內層迴圈,且無需進行任何元素搬移。
總比較次數為:
- 最佳時間複雜度:
2. 快速排序(Quick Sort)之最佳情況
- 觸發條件:每次 Partition(分割)操作選取的 Pivot 都恰好是該區間的中位數(Median),使分割出來的兩個子數列規模儘可能相等(均為 )。
- 關鍵推導:
長度為 的數列在 Partition 時需進行 次比較與處理,之後遞迴處理兩個規模為 的子問題。其時間複雜度遞迴式為:
根據主定理(Master Theorem),其中 , , :
解得:
- 最佳時間複雜度:
3. 兩者比較
在最佳情況下:
- Insertion Sort:
- Quick Sort:
因為線性階 的成長速度遠低於對數線性階 ,所以在最佳情況下,Insertion Sort 的時間複雜度優於 Quick Sort。
選項分析
本題為非選擇問答題,針對前述兩小題(a)、(b)所涉及之排序法逐一分析如下:
第 5. 題10 分
Find the maximum flow of the following diagram. And explain briefly the method you used. (10%)
🖼️【此處有附圖,請對照原卷】
登入後即可作答並保存紀錄。
核心觀念
本題考最大流問題。每條有向邊的流量不得超過容量,除起點 與終點 外,各節點都須滿足流入量等於流出量。最大流-最小割定理指出:最大流值等於最小割的容量。
解題方法
取三條由 通往 的路徑,分別送流:
- 上方路徑: 左上節點 右上節點 ,送 單位。沿途容量為 ,因此可送 。
- 下方路徑: 左下節點 右下節點 ,送 單位。沿途容量為 ,因此可送 。
- 中間路徑: 左側中間節點 右側中間節點 ,送 單位。沿途容量為 ,因此可送 。
這些路徑上的容量都足以容納所送流量,總流量為
第 6. (a) 題10 分
For the AOE(activity on edge) network shown below, do the following.
(a) Compute the early starting time for each activity. (10%)
🖼️【此處有附圖,請對照原卷】
登入後即可作答並保存紀錄。
核心觀念
AOE 網路以頂點表示事件、邊表示活動,邊上的數值為活動所需時間。事件必須等所有前置活動完成後才能發生。
令 為事件 的最早發生時間,則:
其中 為活動 的工期。活動的最早開始時間等於其起點事件的最早發生時間:
解題方法
依原卷圖形, 對應 , 對應 ;另有 對應 。從起點 出發,依拓樸順序向前計算;遇到多條入邊時,取各前置活動完成時間的最大值。
1. 計算各事件的最早發生時間
例如, 的兩項前置活動分別在 與 完成,因此必須等到時間 ,事件 才能發生。
2. 由起點事件求各活動的最早開始時間
同一起點的活動具有相同的最早開始時間。例如,、、 都從 出發,因此最早開始時間皆為 。
解題技巧
- 事件時間取最大值:所有前置活動都完成,後續活動才能開始。
- 最早開始時間看邊的起點:工期用來計算完成時間,不直接加在該活動的最早開始時間上。
- 每條邊都須滿足 。例如,進入 的 與 分別在 、 完成,與 一致。
【答案】
各活動的最早開始時間如下:
第 6. (b) 題10 分
For the AOE(activity on edge) network shown below, do the following.
(b) Compute the late starting time for each activity. (10%)
🖼️【此處有附圖,請對照原卷】
登入後即可作答並保存紀錄。
核心觀念
AOE 網路以頂點表示事件、以有向邊表示活動。設活動 從事件 到事件 ,工期為 ;事件 的最晚發生時間為 ,則活動的最晚開始時間為:
反向計算各事件的最晚發生時間時,終點設為專案完工時間,並使用:
解題方法
先由圖中各活動工期計算事件的最早發生時間,以取得專案完工時間。各事件最早發生時間為:
| 事件 | ||||||||||
|---|---|---|---|---|---|---|---|---|---|---|
| 最早發生時間 | 0 | 3 | 4 | 8 | 11 | 17 | 9 | 15 | 22 | 25 |
因此專案完工時間為 。從終點 反向計算,得到事件最晚發生時間:
| 事件 | ||||||||||
|---|---|---|---|---|---|---|---|---|---|---|
| 最晚發生時間 | 0 | 6 | 4 | 8 | 11 | 17 | 20 | 18 | 22 | 25 |
例如, 有三條後續活動,故:
接著對每項活動套用 。例如, 從 到 ,工期為 ,所以 。
| 活動 | 活動方向 | 工期 | 最晚開始時間 |
|---|---|---|---|
| 3 | 3 | ||
| 4 | 0 | ||
| 2 | 6 | ||
| 4 | 4 | ||
| 3 | 8 | ||
| 3 | 8 |
第 6. (c) 題5 分
For the AOE(activity on edge) network shown below, do the following.
(c) Determine the critical path of the project. (5%)
🖼️【此處有附圖,請對照原卷】
登入後即可作答並保存紀錄。
核心觀念
- AOE 網路(Activity On Edge Network):
AOE 網路是一種有向無環圖(DAG),其中頂點(Vertex)代表事件(Event),代表某個階段工作的開始或完成;有向邊(Edge)代表活動(Activity),邊上的權重代表完成該活動所需的工期(Duration)。 - 事件最早與最晚發生時間:
- 最早發生時間 (Earliest Event Time):從起點到事件 的最長路徑長度。若事件 有多個前置事件 ,則取最大值:
- 最晚發生時間 (Latest Event Time):在不延誤整個專案完工日期的前提下,事件 最晚必須發生的時間。由終點向起點逆向推導,取最小值:
- 活動最早與最晚開始時間及寬裕時間:
- 活動 的最早開始時間:。
- 活動 的最晚開始時間:。
- 寬裕時間(Slack / Total Float):。
- 關鍵活動(Critical Activity)與關鍵路徑(Critical Path):
- 寬裕時間為零(,即 )的活動稱為關鍵活動。這些活動若有任何延誤,將直接造成整個專案工期延長。
- 從起點(start)到終點(finish)由關鍵活動連接而成的最長路徑,即為專案的關鍵路徑,其路徑長度等於專案的最短完工時間。
解題方法
根據原卷頁圖,本題 AOE 網路包含 10 個事件節點 (起點為 ,終點為 )與 14 個活動 ,各邊方向與權重如下:
- (垂直向下)
求關鍵路徑的標準解題步驟如下:
步驟一:正向推導各事件最早發生時間 (Forward Pass)
設起點 ,依拓撲順序向前計算:
專案最短完成時間為 。
步驟二:反向推導各事件最晚發生時間 (Backward Pass)
設終點 ,依反向拓撲順序向後計算:
步驟三:計算各活動寬裕時間並找出關鍵活動
利用 與 ,計算所有活動 之寬裕時間 :
- :,,
- :,,(關鍵活動)
- :,,
- :,,(關鍵活動)
- :,,
- :,,(關鍵活動)
- :,,
- :,,
- :,,(關鍵活動)
- :,,
- :,,(關鍵活動)
