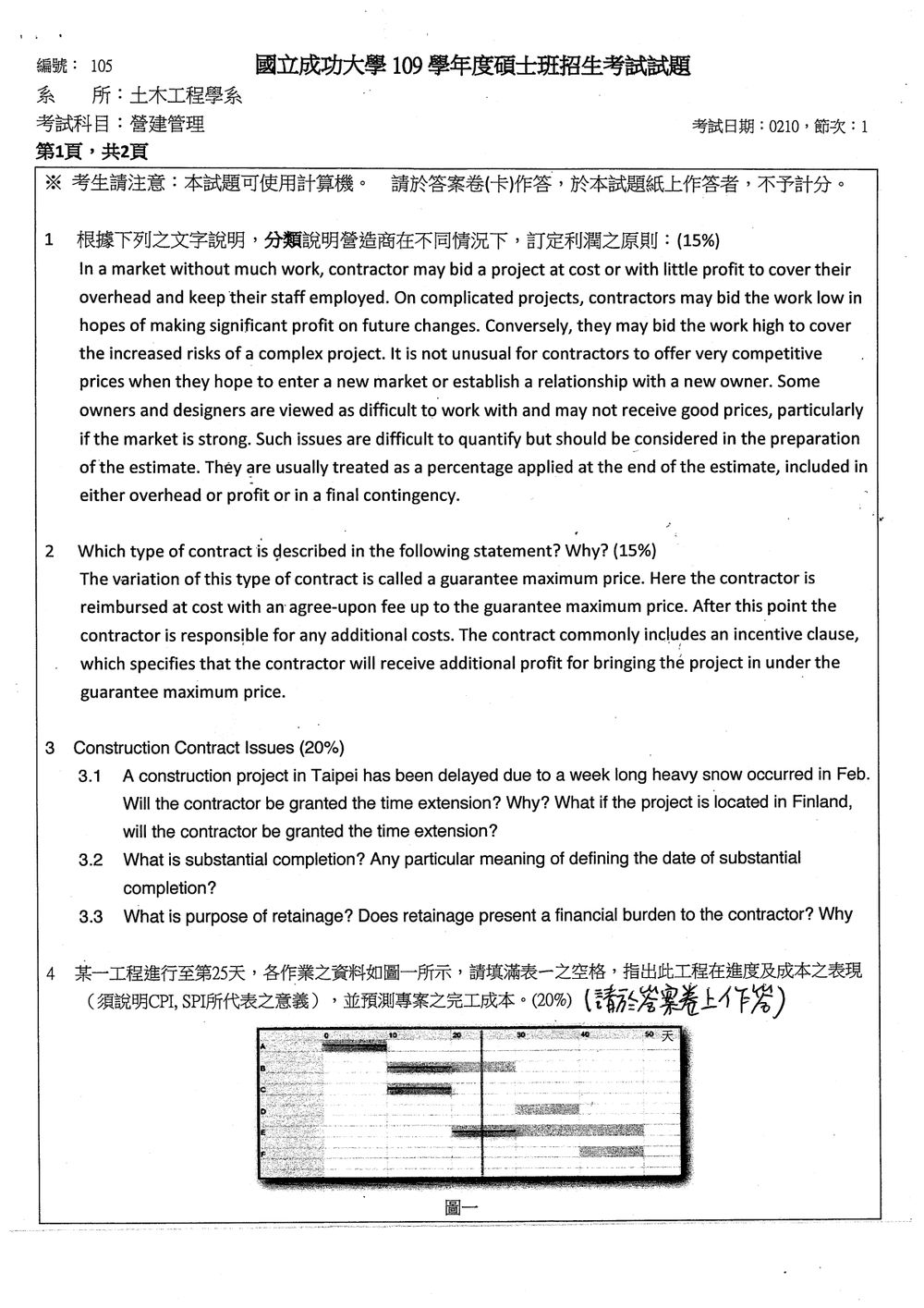

109 年 國立成功大學土木工程系碩士班戊組《營建管理》
第 1 題15 分
根據下列之文字說明,分類說明營造商在不同情況下,訂定利潤之原則:
In a market without much work, contractor may bid a project at cost or with little profit to cover their
overhead and keep their staff employed. On complicated projects, contractors may bid the work low in
hopes of making significant profit on future changes. Conversely, they may bid the work high to cover
the increased risks of a complex project. It is not unusual for contractors to offer very competitive
prices when they hope to enter a new market or establish a relationship with a new owner. Some
owners and designers are viewed as difficult to work with and may not receive good prices, particularly
if the market is strong. Such issues are difficult to quantify but should be considered in the preparation
of the estimate. They are usually treated as a percentage applied at the end of the estimate, included in
either overhead or profit or in a final contingency.
登入後即可作答並保存紀錄。
本題主要在探討營造商在不同市場狀況、專案複雜度、新市場進入策略以及業主/設計師關係等因素下,如何制定其投標利潤的原則。這涉及到營建專案的投標策略與風險管理。
營造商訂定利潤的原則,可根據文中所述的幾種情況進行分類說明:
-
市場狀況不佳 (Market without much work):
- 原則: 營造商可能以接近成本價 (at cost) 或僅略有微利 (with little profit) 來投標。
- 目的: 為了維持營運支出 (cover their overhead) 並讓現有員工得以繼續留任 (keep their staff employed)。在此情況下,獲取利潤的優先級較低,重點在於維持公司運轉。
-
複雜的專案 (Complicated projects):
- 原則: 營造商可能採取低價 bid 的策略,期望在未來透過變更設計或追加工程來獲取顯著利潤 (bid the work low in hopes of making significant profit on future changes)。
- 目的: 預期專案執行過程中可能出現的變更,並將其視為未來利潤的來源。
-
高風險的專案 (Increased risks of a complex project):
- 原則: 營造商可能提高報價 (bid the work high) 來涵蓋專案的潛在風險。
第 2 題15 分
Which type of contract is described in the following statement? Why?
The variation of this type of contract is called a guarantee maximum price. Here the contractor is
reimbursed at cost with an agree-upon fee up to the guarantee maximum price. After this point the
contractor is responsible for any additional costs. The contract commonly includes an incentive clause,
which specifies that the contractor will receive additional profit for bringing the project in under the
guarantee maximum price.
登入後即可作答並保存紀錄。
本題在描述一種特定的營建合約類型,並要求辨識其名稱及原因。描述中的關鍵字是 "guarantee maximum price" (最高保證價格) 及 "reimbursed at cost with an agree-upon fee" (以實報實銷加上約定費用)。
合約類型: 成本加實報實銷,含最高保證價格 (Cost Plus Guaranteed Maximum Price, CPMP 或 GMP)。
原因:
- 最高保證價格 (Guaranteed Maximum Price, GMP): 這是該合約變體的名稱。它明確指出,營造商的總費用(包括實報實銷的成本和約定的費用)不會超過一個預先設定的最高金額。
- 實報實銷加約定費用 (Reimbursed at cost with an agree-upon fee): 合約規定,營造商的實際支出(cost)是可以被報銷的,並且再加上一個事先約定的固定費用(fee)。
第 3 題20 分
Construction Contract Issues (20%)
3.1 A construction project in Taipei has been delayed due to a week long heavy snow occurred in Feb.
Will the contractor be granted the time extension? Why? What if the project is located in Finland,
will the contractor be granted the time extension?
3.2 What is substantial completion? Any particular meaning of defining the date of substantial
completion?
3.3 What is purpose of retainage? Does retainage present a financial burden to the contractor? Why?
登入後即可作答並保存紀錄。
本題共包含三個子題,分別探討營建合約中的工期展延、重要完成階段的定義,以及保留款 (retainage) 的相關問題。
3.1 工期展延 (Time Extension)
-
核心觀念: 工期展延的申請通常取決於延誤原因是否屬於「不可歸責於雙方」的事件,即不可抗力 (force majeure) 或異常天氣。此外,專案的地理位置及其所在地的氣候特性也是判斷依據。
-
台北案例 (Taipei):
- 判斷: 申請工期展延的機會較大。
- 原因: 雖然「一周的嚴寒大雪」聽起來是異常天氣,但關鍵在於「是否為異常」。二月在台北發生「一周的嚴寒大雪」可能被認定為不可預見且非人為可控制的異常事件。許多營建合約會包含「不可抗力」條款,例如惡劣天氣。如果合約中有相關條款,且該雪災的嚴重程度確實超出了正常可預見範圍,影響了施工進度,則承包商有權申請工期展延。
-
芬蘭案例 (Finland):
- 判斷: 申請工期展延的機會較小,甚至可能不被批准。
- 原因: 芬蘭位於高緯度地區,冬季嚴寒多雪是其正常氣候。在規劃專案時,承包商應當預見並考慮到冬季天氣對施工的影響,並將其納入施工計劃和時程中。若合約中未特別註明因冬季氣候而給予展延,則此類天氣通常被視為承包商應承擔的正常風險。除非雪災的規模遠超該地區歷史上的正常範疇,達到「極端」或「不可抗力」的程度,否則難以獲得工期展延。
-
總結: 工期展延的批准與否,關鍵在於延誤事件是否屬於合約定義的「不可抗力」或「異常情況」,以及該事件是否超出了承包商在合理規劃中應當預見和應對的範圍。
【答案】(3.1) 在台北,若嚴寒大雪屬異常天氣且影響進度,則有機會獲准展延;在芬蘭,冬季嚴寒多雪為常態,除非雪災異常嚴重,否則不易獲准展延。
3.2 重要完成階段 (Substantial Completion)
-
定義: 重要完成階段 (Substantial Completion) 是指專案或其一部分已達到合約規定的功能要求,業主可以按預期使用該專案,儘管可能還有一些小缺陷或未完成的工作,但這些缺陷或工作不會影響專案的主要使用功能。簡單來說,就是專案已經「基本上」完成了。
-
定義的重要性:
- 責任轉移: 標誌著營造商對專案的責任從「建造」轉向「維護」的開始。業主通常在重要完成階段後開始承擔專案的風險,例如保險責任、維護責任等。
第 4 題20 分
某一工程進行至第25天,各作業之資料如圖一所示,請填滿表一之空格,指出此工程在進度及成本之表現 (須說明CPI, SPI所代表之意義),並預測專案之完工成本。
(請於答案卷上作答)
🖼️【此處有附圖,請對照原卷】
圖一
登入後即可作答並保存紀錄。
核心觀念
本題考查「掙值管理」(Earned Value Management, EVM),在第 25 天以三項指標判斷工程的進度與成本:
- 計畫價值 (或 ):截至目前依原計畫應完成工作的預算價值。
- 掙值 (或 ):截至目前實際完成工作的原預算價值。
- 實際成本 (或 ):截至目前實際完成工作所支出的成本。
主要公式為:
若以目前成本績效推估完工成本:
其中 為全部工程的總預算成本。
判斷原則:
- :成本低於預算,成本表現良好。
- :成本超支。
- :進度超前。
- :進度落後。
解題方法
依圖一在第 25 天畫一條垂直截止線,逐一判斷各作業在第 25 天的狀態:
- 截止日前已依計畫完成的工作,計入 。
- 截止日實際已完成的工作,依其原預算價值計入 。
- 題目表一所列的實際支出計入 。
- 將各作業加總,得到:
接著計算:
若表一以百分比表示各作業完成程度,則某作業的掙值為:
某作業截至第 25 天的計畫價值為:
因此表一應依下列關係填寫:
| 項目 | 計算方式 | 意義 |
|---|---|---|
| 計畫完成百分比 | 應完成工作的預算價值 | |
| 實際完成百分比 | 實際完成工作的預算價值 | |
| 實際支出 | 實際已花費成本 | |
| 成本效率 | ||
| 進度效率 |
成本差異與進度差異亦可計算為:
第 5 題20 分
某工程專案作業資料如表所示,各後續作業之關係及延時(lag)皆為(FS, 0)
5.1 計算表二中各作業之 ES、EF、LS、LF、FF、TF,並找出要徑作業及專案時間。(20%)
表二
| 作業 | 時間(天) | 與前置作業之關係 |
|---|---|---|
| A | 5 | --- |
| B | 8 | A |
| C | 3 | A |
| D | 4 | B, C |
| E | 6 | B, C |
| F | 6 | A |
| G | 3 | C |
| H | 2 | G, F |
| I | 5 | F |
| J | 6 | G |
| K | 2 | H, I |
| L | 2 | D, K, E |
| M | 5 | K |
5.2 若是用 Early Start 排程,作業C延遲三天完成,專案會不會延遲?會有作業會因作業C延遲
而影響其開始時間? 為什麼?(5%)。
5.3 若是用 Late Star,排程若是作業D延遲三天完成,專案會不會延遲?會有作業會因作業D延
遲而影響其開始時間?為什麼?(5%)。
*CPI: Cost Performance Index, SPI: Schedule Performance Index, BCWS: Budgeted Cost for Work Scheduled,
BCWP: Budgeted cost for work performed, ACWP: Actual Cost of Work Performed
ES: Early Start、EF: Early Finish、 LS: Late Start、 LF: Late Finish、 FF: Free Float、TF: Total Float
登入後即可作答並保存紀錄。
核心觀念
本題考查關鍵路徑法(CPM)之網圖計算,包括:
- 正推計算:求 、
- 逆推計算:求 、
- 時差計算:求 、
- 判定要徑作業與專案工期
- 分析 Early Start 與 Late Start 排程下的延遲影響
各符號定義如下:
沒有後續作業時,以專案完成時間作為計算基準。 的作業為要徑作業。
本題所有關係均為 ,因此後續作業必須等前置作業完成後才能開始。
5.1 各作業之 CPM 參數
一、正推計算:求 與
由起點開始:
- :,
- :,
- :,
- :,
- :前置作業為
- :前置作業為
- :,
- :前置作業為
- :,
- :,
- :前置作業為
- :前置作業為
- :,
專案完成時間取所有終端作業完成時間之最大值:
二、逆推計算:求 與
專案完成時間為 23 天,因此終端作業的 。
- :
- :
- :
對非終端作業,後續作業的 等於後續作業的 。
- 的後續作業為
- 、 的後續作業均為
- 的後續作業為
- 的後續作業為
- 的後續作業為
- 的後續作業為
- 的後續作業為
- 的後續作業為
三、計算 與
| 作業 | 時間 | ||||||
|---|---|---|---|---|---|---|---|
| A | 5 | 0 | 5 | 0 | 5 | 0 | 0 |
| B | 8 | 5 | 13 | 7 | 15 | 0 | 2 |
| C | 3 | 5 | 8 | 8 | 11 | 0 | 3 |
| D | 4 | 13 | 17 | 17 | 21 | 2 | 4 |
