112 年 國立成功大學土木工程系碩士班戊組《營建管理》
第 1 題
解釋下列名詞(30 分,各 5 分,若只翻譯不詳解僅得 2 分):
(1) Prime contractor
(2) Procurement
(3) Sustainability
(4) Internal rate of return
(5) Mobilization
(6) Construction disputes
登入後即可作答並保存紀錄。
本題主要在測試考生對於營建管理基本名詞的理解程度。以下為各名詞的詳解:
(1) Prime contractor:
主要承包商,又稱為總包商或總承攬商。在工程專案中,業主(業主)通常會與一位主要承包商簽訂合約,由該主要承包商負責整個工程的規劃、執行、協調與管理,並對工程的品質、進度及成本負最終責任。主要承包商可能會將部分工程分包給次承包商(subcontractors)來執行。
(2) Procurement:
採購。在營建管理中,採購是指取得建造工程所需之材料、設備、勞務或服務的過程。這包含了從需求分析、供應商選擇、合約談判、訂購、驗收、付款等一系列活動。有效的採購策略對於控制成本、確保品質與及時供應至關重要。
(3) Sustainability:
永續性。在營建領域,永續性指的是在工程的規劃、設計、施工、營運及拆除的整個生命週期中,考量環境保護、社會責任及經濟效益的平衡。例如,採用環保建材、節能設計、減少廢棄物、提升工人福祉、並確保工程對社區的正面影響。
(4) Internal rate of return (IRR):
內部報酬率。內部報酬率是淨現值(NPV)等於零時的折現率。它是一種用來評估投資專案獲利能力的指標,表示該專案預期能產生的年化報酬率。若 IRR 高於公司的資金成本或要求的最低報酬率,則該投資專案通常被認為是可行的。
第 2 題20 分
在契約相關名詞中,請問 Project delivery methods, design-build (DB), construction management (CM)?對於 DB、DB、CM,請舉 2 個優缺點,並說明。 (20 分)
登入後即可作答並保存紀錄。
本題主要在測試考生對不同工程專案交付模式(Project Delivery Methods)的理解,特別是設計建造(DB)與施工管理(CM)模式。
Project Delivery Methods (專案交付模式):
專案交付模式是指在工程專案中,業主(業主)如何組織、協調設計、採購與施工等各個階段的關係與責任歸屬的體系。不同的交付模式會影響專案的風險分攤、溝通效率、成本控制、品質及進度。常見的交付模式包括:傳統的設計-施工(Design-Bid-Build, DBB)、設計建造(Design-Build, DB)、施工管理(Construction Management, CM,又分為 CM at Risk 和 CM Agency)等。
Design-Build (DB) - 設計建造:
在此模式下,業主僅與一個單一實體(設計建造承包商)簽訂合約,該實體負責工程的設計與施工。設計與施工階段高度整合,通常由同一承包商負責。
-
優點:
- 整合性高,溝通效率佳:由於設計與施工由同一單位負責,設計階段的考量能直接反映在施工上,減少設計與施工間的衝突,並能及早發現潛在問題,縮短總體工期。
- 責任單一化:業主只需對一個承包商負責,減少了管理多個合約的複雜性,也簡化了責任歸屬問題。
-
缺點:
- 業主對設計的參與度較低:業主可能較難在設計階段全程參與或影響設計細節,因為設計與施工緊密結合,一旦確定設計,變更的成本可能很高。
- 潛在的品質風險:若設計建造承包商為了追求利潤或趕工,可能在設計或施工品質上有所妥協,業主需要依賴承包商的誠信。
Construction Management (CM) - 施工管理:
施工管理模式有多種形式,最常見的是 CM at Risk(風險型施工管理)和 CM Agency(代理型施工管理)。在此主要討論 CM at Risk,因為它與 DB 模式的比較更為直接。
第 3 題25 分

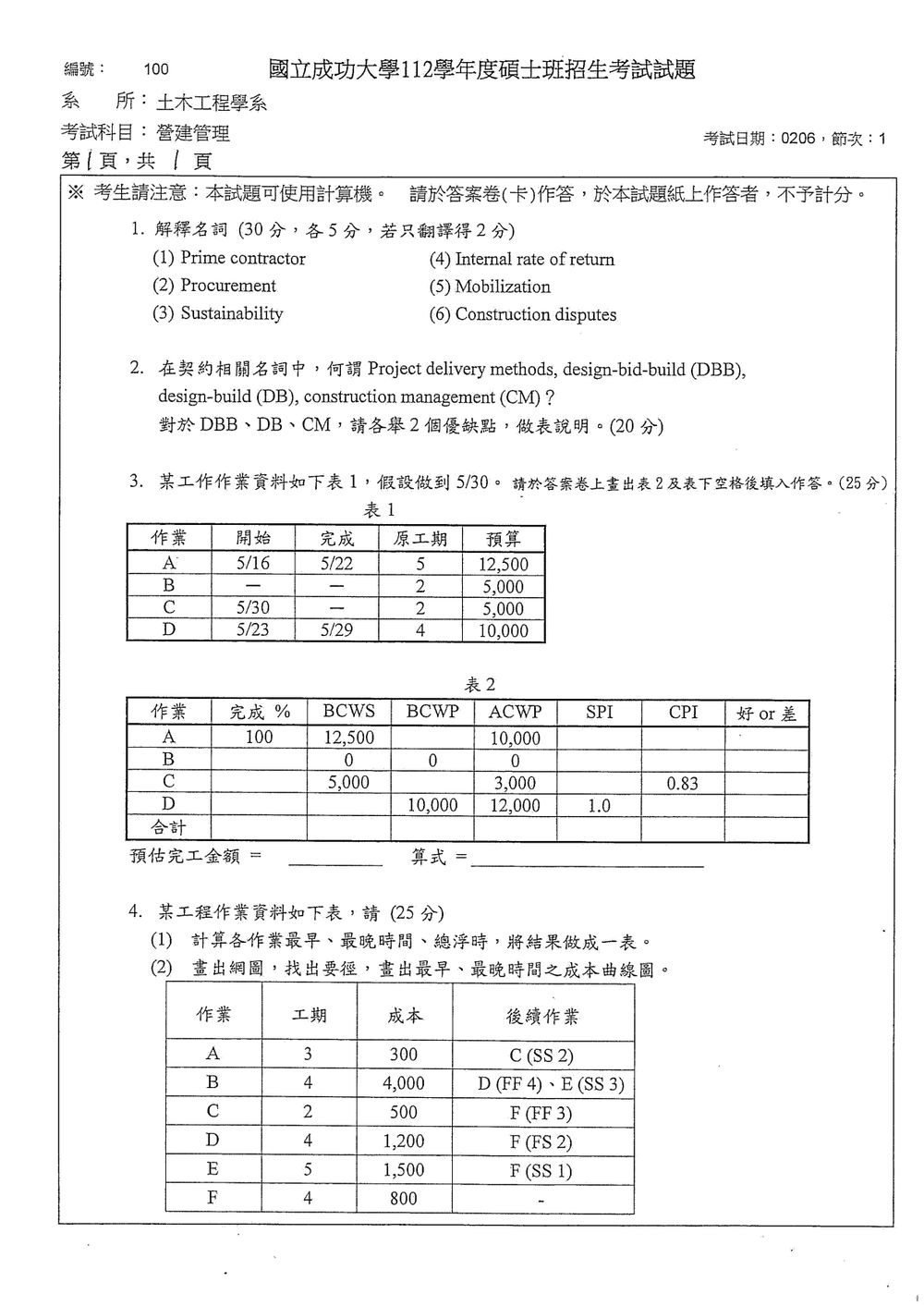

某工作排程資料如下表 1,假設該專案擬於 5/30 前完工。請於答案卷上畫出甘特圖(Gantt chart)並標示 5/30。假設在 5/29 收到訊息,專案有 2 個延誤,即工作 A 與工作 D 延誤 2 天。請繪製此延誤後的甘特圖,並回答下列問題:(25 分)
表 1
| 工作 | 開始 | 完成 | 預工期 |
|---|---|---|---|
| A | 5/16 | 5/22 | 5 |
| B | — | — | 2 |
| C | — | — | 2 |
| D | 5/23 | 5/29 | 4 |
表 2
| 工作 | 完成 % | BCWS | BCWP | ACWP | SPI | CPI | 好或差 |
|---|---|---|---|---|---|---|---|
| A | 100 | 12,500 | 12,500 | 10,000 | |||
| B | 0 | 3,000 | |||||
| C | 5,000 | ||||||
| D | 10,000 | 12,000 | 1.0 | ||||
| 合計 |
預估完工金額 = 算式 =
🖼️【此處有附圖,請對照原卷】
(請注意:原卷 Page 2 的圖表內容有部分文字重疊,請以表格內容為準,並將文字「預工期」修正為「預工期」。)
登入後即可作答並保存紀錄。
題意與核心觀念
依原卷圖,第 3 題實際考的是「掙值管理」(Earned Value Management, EVM),不是甘特圖延誤分析。所需公式如下:
- 預算計畫值:
- 完工預算值:
- 實際完工成本:
- 進度績效指標:
- 成本績效指標:
其中:
- :進度超前;:進度落後。
- :成本節省;:成本超支。
- 或 :符合計畫。
解題方法與計算
由表 1 可得各工作預算:
- A:
- B:
- C:
- D:
因此總預算完工金額為:
工作 A
A 已完成 :
進度符合計畫,且成本表現良好。
工作 B
B 尚未開始:
因分母為 , 與 不適合計算,填「—」或「無法判定」即可。
工作 C
表中 、,且 ,因此:
完成百分比:
進度績效:
成本績效:
因此 C 工作進度落後且成本超支。
工作 D
表中 、,且 :
完成百分比:
成本績效:
D 工作進度符合計畫,但成本超支。
表 2 完整答案
| 工作 | 完成 % | BCWS | BCWP | ACWP | SPI | CPI | 好或差 |
|---|
第 4 題25 分
某工程作業資料如下表,請 (25 分)
(1) 計算各作業最早、最晚時間、總浮時,將結果做成一表。
(2) 畫出網圖,找出要徑,畫出最早、最晚時間之成本曲線圖。
| 作業 | 工期 | 成本 | 後續作業 |
|---|---|---|---|
| A | 3 | 300 | C (SS 2) |
| B | 4 | 4,000 | D (FF 4)、E (SS 3) |
| C | 2 | 500 | F (FF 3) |
| D | 4 | 1,200 | F (FS 2) |
| E | 5 | 1,500 | F (SS 1) |
| F | 4 | 800 | - |
登入後即可作答並保存紀錄。
核心觀念
本題評量營建工程專案排程中之搭接網圖(Precedence Diagramming Method, PDM / 單代號網圖 AON)的時間計算、要徑分析與成本 S 曲線(Banana Curve / 香蕉曲線)繪製。核心觀念與公式如下:
- 搭接邏輯關係(Precedence Relationships):
- 完成至開始(Finish-to-Start, FS):後續作業 必須在前置作業 完成後延遲 天方可開始:
- 開始至開始(Start-to-Start, SS):後續作業 必須在前置作業 開始後延遲 天方可開始:
- 完成至完成(Finish-to-Finish, FF):後續作業 必須在前置作業 完成後延遲 天方可完成:
- 作業連續性假設(Uninterrupted Activities):
各作業一旦開始便連續施作至完工,工期固定為 天,故滿足 與 。當作業受 限制時,其對開始時間之等價約束為 。 - 浮時與要徑判定:
- 總浮時(Total Float, ):。
- 要徑(Critical Path):由總浮時為 0 之作業與緊密相連之邏輯線所組成的路徑,決定專案總工期。
- 成本 S 曲線(Cumulative Cost Curve):
各作業成本在其工期內均勻分攤。以各作業最早時間()累加之成本曲線為「最早成本曲線(Early Curve)」;以最晚時間()累加之成本曲線為「最晚成本曲線(Late Curve)」。兩條曲線包絡出專案預算之時程控制區間(香蕉曲線)。
解題方法
工程包含 A 至 F 共 6 項作業,工期分別為 3、4、2、4、5、4 天,作業間存在 SS、FF、FS 等搭接約束,作業總成本分別為 300、4,000、500、1,200、1,500、800 元,專案總預算 BAC 為 8,300 元。
第一部分:時程計算(前向與後向推算)
1. 前向推算(Forward Pass,求 與 ):
設專案起始基準時間為第 0 天。
- 作業 A():無前置作業,
- 作業 B():無前置作業,
- 作業 C():受 A(SS 2)限制,
- 作業 D():受 B(FF 4)限制,
- 作業 E():受 B(SS 3)限制,
- 作業 F():同時受 C、D、E 三項前置作業約束:
- 來自 C(FF 3):
- 來自 D(FS 2):
- 來自 E(SS 1):
取最嚴格限制(最大值):
專案總工期為 14 天。
2. 後向推算(Backward Pass,求 與 ):
令專案完工目標為第 14 天,終點作業 F 之 。
- 作業 F():
- 作業 D():後續為 F(FS 2),
- 作業 C():後續為 F(FF 3),
- 作業 E():後續為 F(SS 1),
- 作業 A():後續為 C(SS 2),
- 作業 B():後續有 D(FF 4)與 E(SS 3),
- 來自 D(FF 4):
- 來自 E(SS 3):
取最小限制:
3. 總浮時()與要徑(Critical Path):
計算 :
- A: 天
- B: 天(要徑)
- C: 天
- D: 天(要徑)
- E: 天
- F: 天(要徑)
要徑為 B D F,總工期 14 天。
(1) 各作業時程與浮時彙整表
| 作業 | 工期 (天) | 成本 (元) | 最早開始 () | 最早完成 () | 最晚開始 () | 最晚完成 () | 總浮時 () | 自由浮時 () | 是否為要徑 |
|---|---|---|---|---|---|---|---|---|---|
| A | 3 | 300 | 0 | 3 | 7 | 10 | 7 | 0 | 否 |
| B | 4 | 4,000 | 0 | 4 | 0 | 4 | 0 | 0 | 是 |
| C | 2 | 500 | 2 | 4 | 9 | 11 | 7 | 7 | 否 |
| D | 4 | 1,200 | 4 | 8 | 4 | 8 | 0 | 0 | 是 |
| E | 5 | 1,500 | 3 | 8 | 9 | 14 | 6 | 6 | 否 |
| F | 4 | 800 | 10 | 14 | 10 | 14 | 0 | 0 | 是 |
(註:自由浮時 天; 天; 天)
(2) 網圖繪製與成本曲線圖(S-Curve)
1. PDM 網圖(要徑以粗箭線標示)
2. 每日費用與累積成本計算
各作業每日成本分攤率:
- A: 元/天
- B: 元/天
- C: 元/天
- D: 元/天
- E: 元/天
- F: 元/天
每日進行作業與費用明細:
-
最早時間排程(Early Schedule):
- 第 1 天():A(100) + B(1000) = 1,100 元
- 第 2 天():A(100) + B(1000) = 1,100 元
- 第 3 天():A(100) + B(1000) + C(250) = 1,350 元
- 第 4 天():B(1000) + C(250) + E(300) = 1,550 元
- 第 5 天():D(300) + E(300) = 600 元
- 第 6 天():D(300) + E(300) = 600 元
- 第 7 天():D(300) + E(300) = 600 元
- 第 8 天():D(300) + E(300) = 600 元
- 第 9 天():無作業進行 = 0 元
- 第 10 天():無作業進行 = 0 元
- 第 11~14 天():F(200) = 200 元/天
-
最晚時間排程(Late Schedule):
- 第 1~4 天():B(1000) = 1,000 元/天
- 第 5~7 天():D(300) = 300 元/天
- 第 8 天():A(100) + D(300) = 400 元
- 第 9 天():A(100) = 100 元
- 第 10 天():A(100) + C(250) + E(300) = 650 元
- 第 11 天():C(250) + E(300) + F(200) = 750 元
- 第 12~14 天():E(300) + F(200) = 500 元/天
每日與累積成本對照表(單位:元):
| 時間(第 天末) | 最早每日成本 | 最早累積成本 (Early S) | 最晚每日成本 | 最晚累積成本 (Late S) |
|---|---|---|---|---|
| 0 | — | 0 | — | 0 |
| 1 | 1,100 | 1,100 | 1,000 | 1,000 |
