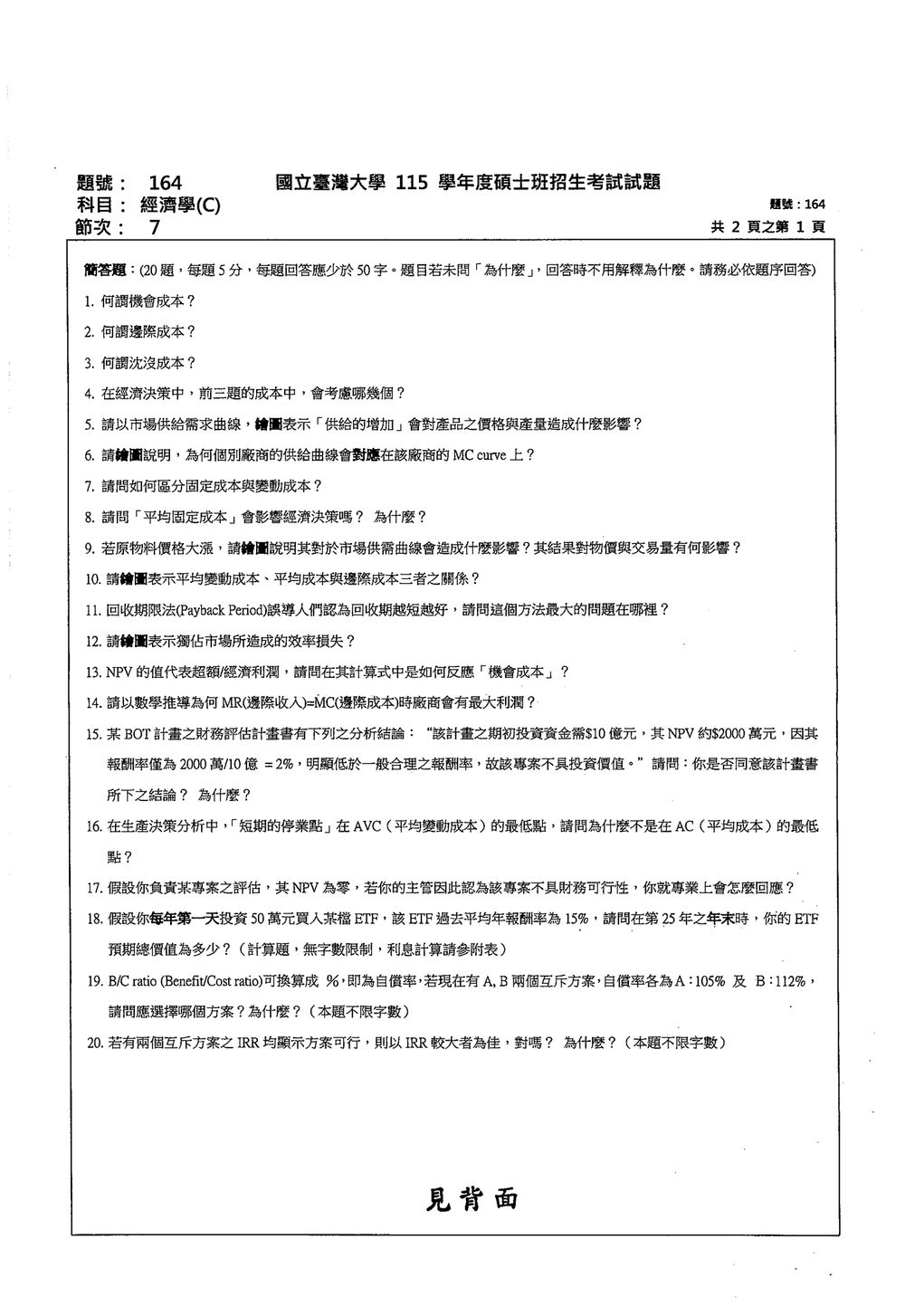

115 年 國立臺灣大學土木系碩士班營建管理組《經濟學(C)》
第 1 題
- 何謂機會成本?
登入後即可作答並保存紀錄。
機會成本(Opportunity Cost)是指在面臨多種選擇時,為了追求某項選擇而放棄的其他選擇中,價值最高的那個選擇的潛在收益。
第 2 題
- 何謂邊際成本?
登入後即可作答並保存紀錄。
邊際成本(Marginal Cost, MC)是指在產量增加一個單位時,總生產成本所增加的數額。
第 3 題
- 何謂沈沒成本?
登入後即可作答並保存紀錄。
沉沒成本(Sunk Cost)是指已經發生且無法回收的成本。
第 4 題
- 在經濟決策中,前三題的成本中,會考慮哪幾個?
登入後即可作答並保存紀錄。
在經濟決策中,我們主要考慮的是機會成本和邊際成本。
- 機會成本是決策者在選擇一項方案時所放棄的其他方案的最大收益,這代表了決策的真正代價。
第 5 題
- 請以市場供給需求曲線,繪圖表示「供給的增加」會對產品之價格與產量造成什麼影響?
登入後即可作答並保存紀錄。
當市場供給增加時,供給曲線會向右移動。在需求曲線不變的情況下,這將導致市場均衡價格下降,均衡產量增加。
繪圖說明:
- 繪製標準的供給需求圖,縱軸為價格(P),橫軸為數量(Q)。
- 繪製一條向下傾斜的需求曲線(D)。
- 繪製一條向上傾斜的供給曲線(S1)。
第 6 題
- 請繪圖說明,為何個別廠商的供給曲線會對應在該廠商的MC curve上?
登入後即可作答並保存紀錄。
個別廠商的供給曲線,在完全競爭市場下,對應於其邊際成本(MC)曲線在平均變動成本(AVC)最低點之上。這是因為廠商的利潤最大化目標是在邊際收益(MR)等於邊際成本(MC)時進行生產。在完全競爭市場中,廠商是價格接受者,其邊際收益等於市場價格(P),即 MR = P。因此,廠商會在 P = MC 的點上生產。
繪圖說明:
- 繪製一個廠商的成本曲線圖,縱軸為成本/價格(C/P),橫軸為產量(Q)。
- 繪製 AVC 曲線(U型),其最低點為 A。
- 繪製 AC 曲線(U型),其最低點在 AVC 最低點的右側。
第 7 題
- 請問如何區分固定成本與變動成本?
登入後即可作答並保存紀錄。
區分固定成本(Fixed Cost, FC)與變動成本(Variable Cost, VC)的主要依據是成本是否隨著產量的變化而變化。
第 8 題
- 請問「平均固定成本」會影響經濟決策嗎? 為什麼?
登入後即可作答並保存紀錄。
平均固定成本(Average Fixed Cost, AFC)本身不會直接影響經濟決策。
原因如下:
AFC 是總固定成本(FC)除以產量(Q)。隨著產量 Q 的增加,AFC 會不斷下降。然而,由於固定成本是沉沒成本(在短期內),它們不會因為改變產量而改變。經濟決策應基於邊際效益與邊際成本,以及機會成本。
第 9 題
- 若原物料價格大漲,請繪圖說明其對於市場供需曲線會造成什麼影響?其結果對物價與交易量有何影響?
登入後即可作答並保存紀錄。
原物料價格大漲會直接影響生產成本,進而影響產品的供給。
影響:
- 供給曲線的影響:當生產原物料的成本上升時,廠商在每一個價格水平下願意且能夠提供的產品數量會減少。這意味著供給曲線會向左移動。
- 市場均衡的影響:在需求曲線不變的情況下,供給曲線向左移動將導致市場均衡價格上升,均衡交易量下降。
第 10 題
- 請繪圖表示平均變動成本、平均成本與邊際成本三者之關係?
登入後即可作答並保存紀錄。
平均變動成本(AVC)、平均總成本(AC)和邊際成本(MC)是廠商短期生產中的重要成本概念。它們之間的關係如下:
- U型曲線:AVC 和 AC 通常呈現 U 型,因為在產量初期,規模經濟效應導致平均成本下降;但隨著產量增加,邊際報酬遞減法則開始發揮作用,導致平均成本最終上升。
- MC 穿過最低點:MC 曲線會穿過 AVC 和 AC 的最低點。當 MC 小於 AVC 或 AC 時,AVC 或 AC 下降;當 MC 大於 AVC 或 AC 時,AVC 或 AC 上升。
- AC = AFC + AVC:平均總成本等於平均固定成本加上平均變動成本。
第 11 題
- 回收期限法(Payback Period)誤導人們認為回收期越短越好,請問這個方法最大的問題在哪裡?
登入後即可作答並保存紀錄。
回收期限法(Payback Period)最大的問題在於它忽略了貨幣的時間價值,並且忽略了回收期之後的現金流量。
- 忽略貨幣的時間價值:該方法簡單地將初始投資額除以每年現金流入,認為回收期越短越好。但它沒有考慮到未來現金流的現值,即今天的 1 元比未來的 1 元更有價值。
第 12 題
- 請繪圖表示獨佔市場所造成的效率損失?
登入後即可作答並保存紀錄。
獨佔市場(Monopoly)由於其市場勢力,會設定高於邊際成本的價格,並生產低於社會最適產量的數量,從而造成無謂損失(Deadweight Loss, DWL),即效率損失。
繪圖說明:
- 繪製標準的供給需求圖,縱軸為價格(P),橫軸為數量(Q)。
- 繪製一條向下傾斜的需求曲線(D),這也代表了邊際收益(MR)曲線(其斜率為需求曲線斜率的兩倍)。
- 繪製一條向上傾斜的邊際成本(MC)曲線。
- 繪製一條 U 型的平均總成本(AC)曲線。
- 社會最適點:在完全競爭市場下,均衡會發生在 P = MC 的地方,此時的產量為 Q_c,價格為 P_c。此點代表社會福利最大化。
第 13 題
- NPV 的值代表超額/經濟利潤,請問在其計算式中是如何反應「機會成本」?
登入後即可作答並保存紀錄。
淨現值(Net Present Value, NPV)的計算公式為:
其中 是第 t 期現金流量, 是折現率(Discount Rate), 是項目期數。
NPV 的計算式中,折現率 反映了機會成本。這個折現率通常是投資者要求的最低報酬率(Required Rate of Return),也稱為資本的邊際報酬率(Marginal Cos
第 14 題
- 請以數學推導為何MR(邊際收入)=MC(邊際成本)時廠商會有最大利潤?
登入後即可作答並保存紀錄。
廠商的利潤(Profit, )定義為總收益(Total Revenue, TR)減去總成本(Total Cost, TC):
其中 是產量。
要使利潤最大化,我們需要找到使利潤函數 的一階導數為零的點,並且二階導數為負(以確保是最大值而非最小值)。
對利潤函數進行微分:
我們知道:
- 邊際收益(Marginal Revenue, MR)是總收益對產量的變化率:。
- 邊際成本(Marginal Cost, MC)是總成本對產量的變化率:。
因此,利潤最大化的條件是:
第 15 題
- 某 BOT 計畫之財務評估計畫書有下列之分析結論:“該計畫之期初投資資金需2000萬元,因其報酬率僅為2000萬/10億=2%,明顯低於一般合理之報酬率,故該專案不具投資價值。”請問:你是否同意該計畫書所下之結論? 為什麼?
登入後即可作答並保存紀錄。
我不同意該計畫書的結論。
理由如下:
-
NPV 的正確解讀:NPV (Net Present Value) 的值代表的是該項目預期能為股東或投資者帶來的「經濟利潤」或「超額價值」,是將項目預期現金流的現值減去初始投資後所得的淨值。
- NPV = 萬元,這是一個正值。這表示該項目預期能夠創造價值,其產生的淨現值超過了投資者要求的最低回報率(折現率)。
- 因此,從 NPV 的角度來看,該項目是具備投資價值的。
-
報酬率計算的誤用:計畫書中計算的「報酬率 2%」是基於:
這種計算方式並非標準的投資評估指標,也不是用來判斷項目是否可行的標準。通常,投資決策會使用 Internal Rate of Return (IRR) 或考慮折現率 (Discount Rate)。
第 16 題
- 在生產決策分析中,「短期的停業點」在AVC(平均變動成本)的最低點,請問為什麼不是在AC(平均成本)的最低點?
登入後即可作答並保存紀錄。
短期的停業點(Shutdown Point)是指廠商在該價格水平下,剛好能夠彌補其所有變動成本,但無法彌補固定成本。在此價格水平下,廠商繼續生產與停止生產所遭受的損失是相同的(即損失等於其總固定成本)。
- 停業點為何在 AVC 最低點:
- 廠商在短期內,若價格 P < AVC,那麼生產每一單位的收入不足以彌補其變動成本,繼續生產只會造成額外的虧損。此時,廠商應該停止生產,只損失固定成本(這部分損失是沉沒的)。
- 若價格 P = AVC 的最低點,廠商生產的收入剛好等於其變動成本,此時損失等於總固定成本。若價格 P > AVC 的最低點,廠商生產的收入超過其變動成本,雖然可能仍有虧損(如果 P < AC),但虧損小於固定成本,繼續生產是合理的,因為它能部分彌補固定成本。
- 因此,AVC 的最低點是廠商決定是否繼續生產的關鍵點。在這個點上,價格剛好能夠完全覆蓋變動成本。
第 17 題
- 假設你負責某專案之評估,其NPV為零,若你的主管因此認為該專案不具財務可行性,你就專業上會怎麼回應?
登入後即可作答並保存紀錄。
核心觀念
本題考查淨現值(Net Present Value, NPV)的判斷標準與「財務可行性」的意義。
淨現值定義為:
其中, 為第 期現金流量, 為適當的折現率,通常反映資金成本、機會成本與投資風險。
一般投資決策規則如下:
- :接受,專案可增加企業價值。
- :接受與否在財務上無差異,專案剛好達到要求報酬率。
- :拒絕,專案無法補償資金成本與機會成本。
因此,NPV 等於零不代表專案「不具財務可行性」,而是代表專案的報酬恰好等於投資人要求的最低報酬率。
解題方法
主管將「NPV 為零」直接解讀為「不具財務可行性」,問題在於混淆了以下兩個概念:
- 財務可行性:專案產生的報酬是否足以支付資金成本與機會成本。
- 價值創造能力:專案是否能在要求報酬率之上額外創造價值。
當 時:
這表示專案已經完整補償:
- 初始投資;
- 資金的時間價值;
- 投資人的要求報酬率;
- 所承擔風險所對應的報酬;
- 資金投入其他用途的機會成本。
所以,專案並未造成財務損失,屬於「損益兩平」或「經濟上剛好可接受」的投資案。專業回應主管時應指出:
第 18 題
- 假設你每年第一天投資50 萬元買入某檔ETF,該 ETF 過去平均年報酬率為15%,請問在第25年之年末時,你的ETF預期總價值為多少?(計算題,無字數限制,利息計算請參附表)
登入後即可作答並保存紀錄。
核心觀念
本題考查「年金終值」與「先付年金」:
- 每年投資金額: 元
- 年報酬率:
- 投資次數:25 次
- 投資時點:每年第一天,屬於「先付年金」
- 評估時點:第 25 年年末
由於每筆投資都在各年度開始時投入,因此每筆資金都比一般年金多累積一年的利息。
先付年金終值公式為:
其中:
- :每期投資金額
- :每期報酬率
- :投資期數
解題方法
將題目資料代入:
因此,第 25 年年末的 ETF 預期總價值為:
由於:
所以:
第 19 題
- B/C ratio (Benefit/Cost ratio)可換算成%,即為自償率,若現在有A, B兩個互斥方案,自償率各為A:105%及B:112%,請問應選擇哪個方案?為什麼?(本題不限字數)
登入後即可作答並保存紀錄。
應選擇方案 B。
理由如下:
B/C Ratio(效益成本比)是衡量一個專案或投資的總效益與總成本的比值。它通常用於評估公共工程或大型投資專案。
- B/C Ratio > 1:表示總效益大於總成本,該專案是值得投資的,因為它能為社會或投資者帶來淨收益。
- B/C Ratio = 1:表示總效益等於總成本,專案剛好能收支平衡,沒有淨收益也沒有淨損失。
- B/C Ratio < 1:表示總效益小於總成本,該專案不值得投資,因為它會造成損失。
第 20 題
- 若有兩個互斥方案之IRR均顯示方案可行,則以IRR較大者為佳,對嗎? 為什麼?(本題不限字數)
登入後即可作答並保存紀錄。
不一定對。
雖然 IRR (Internal Rate of Return, 內部報酬率) 較大通常意味著更高的預期回報,但當面臨兩個互斥方案(Mutually Exclusive Projects)時,僅僅比較 IRR 的大小來做決策是不夠的,甚至可能導致錯誤的決策。
以下是原因:
- 規模問題(Scale Problem):
- IRR 是指使專案的 NPV 等於零的折現率。它是一個百分比,沒有考慮到專案的絕對規模。
- 一個規模較小的專案,可能擁有很高的 IRR,但其 NPV 可能很低。
- 一個規模較大的專案,即使 IRR 較低,但其 NPV 可能非常高。
- 例如:專案 A 投資 100 萬,IRR 為 30%,NPV (假設折現率為 10%) 為 100 萬。專案 B 投資 1000 萬,IRR 為 25%,NPV (假設折現率為 10%) 為 500 萬。
- 單純看 IRR,會選擇專案 A (30% > 25%)。但從創造總價值來看,專案 B 更好 (500 萬 > 100 萬)。
