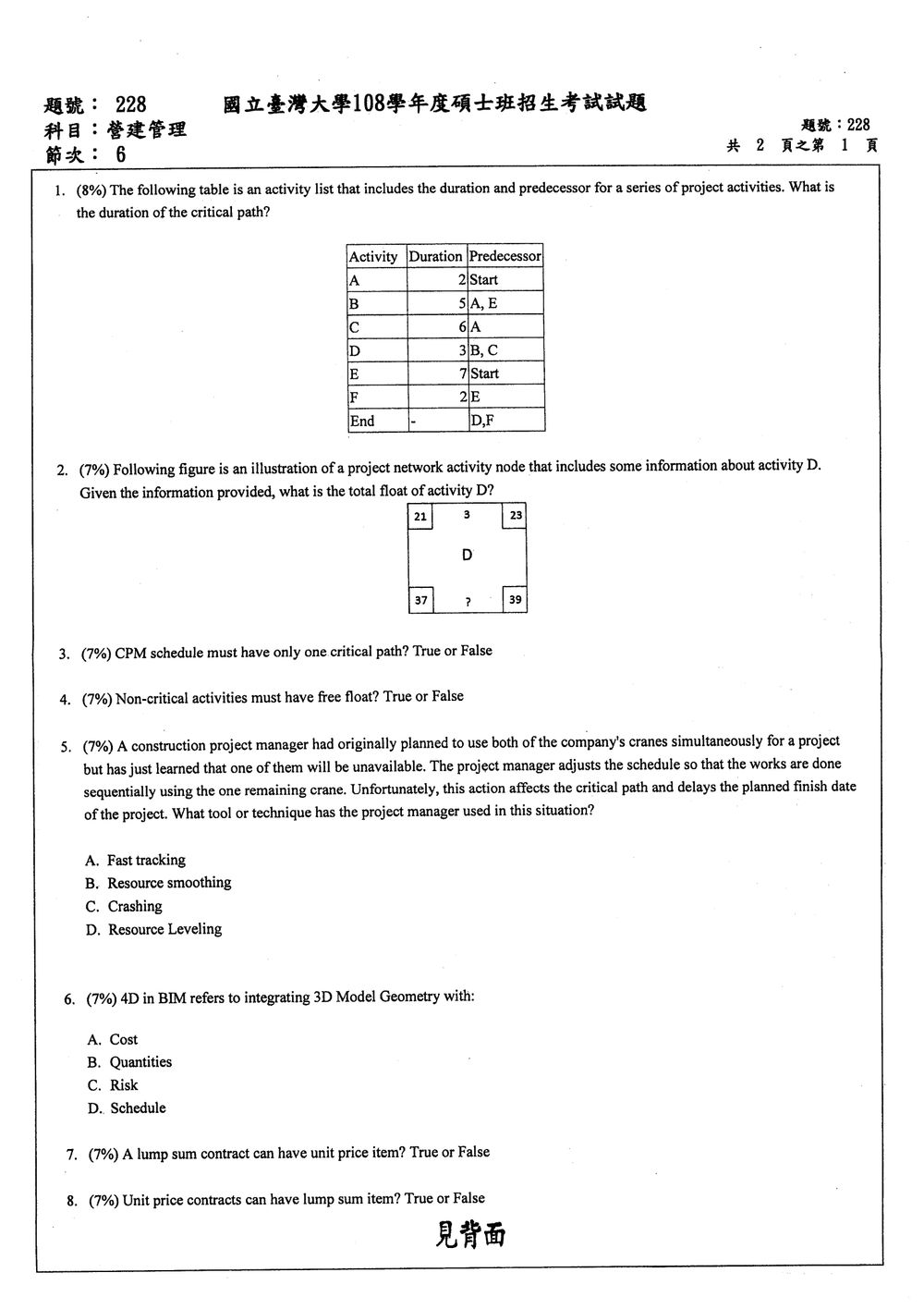

108 年 國立臺灣大學土木系碩士班營建管理組《營建管理》

📄 試題原卷 免費註冊後即可對照原始考卷 PDF免費註冊

第 1 題8 分

The following table is an activity list that includes the duration and predecessor for a series of project activities. What is the duration of the critical path?

ActivityDurationPredecessor
A2Start
B5A, E
C6A
D3B, C
E7Start
F2E
EndD, F
🖼️ 本題含圖表,以下為原卷對應頁面:
原卷第 1 頁

登入後即可作答並保存紀錄。

這一題的完整詳解

核心觀念

本題旨在考查營建專案進度管理中之關鍵路徑法(Critical Path Method, CPM)​與要徑工期計算。核心觀念與定義如下:

  1. 要徑(Critical Path):專案網圖中由起始節點(Start)至終止節點(End)之耗時最長的路徑。要徑上的總工期決定了專案的最早完工時間;要徑上的各項作業稱為要徑作業(Critical Activities)。
  2. 前推計算法(Forward Pass):用以計算各作業之最早開始時間(Early Start, ESES)與最早完成時間(Early Finish, EFEF)。 ESj=max⁡{EFi∣i∈Predecessors of j}ES_j = \max \{ EF_i \mid i \in \text{Predecessors of } j \} EFj=ESj+DjEF_j = ES_j + D_j 其中 DjD_j 為作業 jj 之工期(Duration)。
  3. 逆推計算法(Backward Pass):用以計算各作業之最晚完成時間(Late Finish, LFLF)與最晚開始時間(Late Start, LSLS)。 LFi=min⁡{LSj∣j∈Successors of i}LF_i = \min \{ LS_j \mid j \in \text{Successors of } i \} LSi=LFi−DiLS_i = LF_i - D_i
  4. 總浮時(Total Float, TFTF):作業可延遲而不影響專案總工期之時間量。 TFi=LSi−ESi=LFi−EFiTF_i = LS_i - ES_i = LF_i - EF_i 在無特定外加專案完成期限限制下,要徑作業的總浮時 TF=0TF = 0。

解題方法

依原卷第 1 頁考題所附表格,本題列出專案中作業 A 至 F 以及起始點(Start)與終點(End)的前置關係(Predecessor)與工期(Duration)。解題切入點採用標準 CPM 前推與逆推計算:

步驟一:前推計算(Forward Pass,決定最早時程與專案總工期)

設起始點時間為 00(Start=0\text{Start} = 0):

  1. 作業 A:緊前作業為 Start,工期 DA=2D_A = 2 ESA=0,EFA=0+2=2ES_A = 0,\quad EF_A = 0 + 2 = 2
  2. 作業 E:緊前作業為 Start,工期 DE=7D_E = 7 ESE=0,EFE=0+7=7ES_E = 0,\quad EF_E = 0 + 7 = 7
  3. 作業 C:緊前作業為 A,工期 DC=6D_C = 6 ESC=EFA=2,EFC=2+6=8ES_C = EF_A = 2,\quad EF_C = 2 + 6 = 8
  4. 作業 F:緊前作業為 E,工期 DF=2D_F = 2 ESF=EFE=7,EFF=7+2=9ES_F = EF_E = 7,\quad EF_F = 7 + 2 = 9
  5. 作業 B:緊前作業為 A 與 E,工期 DB=5D_B = 5 ESB=max⁡(EFA,EFE)=max⁡(2,7)=7ES_B = \max(EF_A, EF_E) = \max(2, 7) = 7 EFB=7+5=12EF_B = 7 + 5 = 12
  6. 作業 D:緊前作業為 B 與 C,工期 DD=3D_D = 3 ESD=max⁡(EFB,EFC)=max⁡(12,8)=12ES_D = \max(EF_B, EF_C) = \max(12, 8) = 12 EFD=12+3=15EF_D = 12 + 3 = 15
  7. 專案終點(End):緊前作業為 D 與 F ESEnd=max⁡(EFD,EFF)=max⁡(15,9)=15ES_{\text{End}} = \max(EF_D, EF_F) = \max(15, 9) = 15

因此,專案最早完工時間為 1515。

步驟二:逆推計算(Backward Pass,確認要徑與浮時)

設專案規定完成時間等於最早完成時間 LFEnd=15LF_{\text{End}} = 15:

  1. 作業 D:緊後為 End,工期 33 LFD=15,LSD=15−3=12,TFD=12−12=0LF_D = 15,\quad LS_D = 15 - 3 = 12,\quad TF_D = 12 - 12 = 0
  2. 作業 F:緊後為 End,工期 22 LFF=15,LSF=15−2=13,TFF=13−7=6LF_F = 15,\quad LS_F = 15 - 2 = 13,\quad TF_F = 13 - 7 = 6
  3. 作業 B:緊後為 D,工期 55 LFB=LSD=12,LSB=12−5=7,TFB=7−7=0LF_B = LS_D = 12,\quad LS_B = 12 - 5 = 7,\quad TF_B = 7 - 7 = 0
  4. 作業 C:緊後為 D,工期 66 LFC=LSD=12,LSC=12−6=6,TFC=6−2=4LF_C = LS_D = 12,\quad LS_C = 12 - 6 = 6,\quad TF_C = 6 - 2 = 4
  5. 作業 E:緊後為 B 與 F,工期 77 LFE=min⁡(LSB,LSF)=min⁡(7,13)=7,LSE=7−7=0,TFE=0−0=0LF_E = \min(LS_B, LS_F) = \min(7, 13) = 7,\quad LS_E = 7 - 7 = 0,\quad TF_E = 0 - 0 = 0
  6. 作業 A:緊後為 B 與 C,工期 22 LFA=min⁡(LSB,LSC)=min⁡(7,6)=6,LSA=6−2=4,TFA=4−0=4LF_A = \min(LS_B, LS_C) = \min(7, 6) = 6,\quad LS_A = 6 - 2 = 4,\quad TF_A = 4 - 0 = 4

各作業時程參數彙整如下表:

作業 (Activity)工期 (DD)ESESEFEFLSLSLFLF總浮時 (TFTF)要徑作業
A202464否
B57127120是
C6286124否
D3121512150是
E707070是
F27913156否

由 TF=0TF = 0 之作業串聯可知,要徑為

🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 2 題7 分

Following figure is an illustration of a project network activity node that includes some information about activity D. Given the information provided, what is the total float of activity D?
🖼️【此處有附圖,請對照原卷】
(圖示為一個活動節點,標示為 D,包含四個數字:左上 21,左下 37,右上 23,右下 39。根據 CPM 節點的標準表示法,通常左上為 ES,左下為 LS,右上為 EF,右下為 LF。)

🖼️ 本題含圖表,以下為原卷對應頁面:
原卷第 1 頁

登入後即可作答並保存紀錄。

這一題的完整詳解

核心觀念

本題考查營建工程專案排程中緊要路徑法(Critical Path Method, CPM)​之節點網圖(Activity-on-Node, AON)表示法與總浮時(Total Float, TF)​之定義與計算。

在營建管理的標準 AON 節點標註慣例中,六欄位或七欄位節點的空間配置如下:

  • 上列:最早開始時間(Early Start, ESES)、作業工期(Duration, DurDur)、最早完成時間(Early Finish, EFEF)。
  • 中列:活動名稱或代碼(Activity ID, 此處為 DD)。
  • 下列:最晚開始時間(Late Start, LSLS)、總浮時(Total Float, TFTF)、最晚完成時間(Late Finish, LFLF)。

總浮時(Total Float, TFTF)是指在不影響整體專案預定完工期限(即不延誤專案完工日)的前提下,該項作業所能允許的最大延遲時間,其計算公式為:

TF=LS−ESTF = LS - ES

或以完成時間表示:

TF=LF−EFTF = LF - EF

解題方法

檢視原卷第 2 題的活動節點圖,中央標示為活動代碼 DD,上方自左至右分別為最早開始時間 ES=21ES = 21、作業工期 Duration=3\text{Duration} = 3、最早完成時間 EF=23EF = 23;下方自左至右分別為最晚開始時間 LS=37LS = 37、待求欄位「??」、最晚完成時間 LF=39LF = 39。

本題節點的時間標記採用工程實務常用的「工作日編號制」(第幾工作日開始與結束,含首尾日):

EF=ES+Duration−1=21+3−1=23EF = ES + \text{Duration} - 1 = 21 + 3 - 1 = 23 LS=LF−Duration+1=39−3+1=37LS = LF - \text{Duration} + 1 = 39 - 3 + 1 = 37

圖中下方中央標示為「??」的欄位即為該活動的總浮時(Total Float, TFTF)。帶入數值進行推導:

  1. 依開始時間計算:
TF=LS−ES=37−21=16TF = LS - ES = 37 - 21 = 16
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 3 題7 分

CPM schedule must have only one critical path? True or False

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對關鍵路徑法 (CPM) 中關鍵路徑數量的理解。

關鍵路徑是指專案網路圖中,從開始節點到結束節點,工期最長的一系列活動所構成的路徑。然而,一個專案可能存在多條工期相同且最長的路徑,這些路徑都稱為關鍵路徑。

🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 4 題7 分

Non-critical activities must have free float? True or False

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對關鍵路徑法 (CPM) 中浮時 (Float) 概念的理解,特別是關於非關鍵活動的自由浮時 (Free Float, FF)。

  • 總浮時 (Total Float, TF):活動可以延遲而不影響專案總完成時間的最大時間。
  • 自由浮時 (Free Float, FF):活動可以延遲而不影響其後續活動的最早開始時間 (ES) 的最大時間。

非關鍵活動 (Non-critical activities) 的定義是,它們的總浮時 (TF) 大於零。這意味著它們可以有一定程度的延遲而不會影響專案的總工期。

然而,自由浮時 (FF) 的定義是:
FF=ESsuccessor−EFactivityFF = ES_{successor} - EF_{activity}
其中 ESsuccessorES_{successor} 是該活動所有後續活動的最早開始時間中的最小值,而 EFactivityEF_{activity} 是該活動的最早結束時間。

🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 5 題7 分

A construction project manager had originally planned to use both of the company's cranes simultaneously for a project but has just learned that one of them will be unavailable. The project manager adjusts the schedule so that the works are done sequentially using the one remaining crane. Unfortunately, this action affects the critical path and delays the planned finish date of the project. What tool or technique has the project manager used in this situation?
A. Fast tracking
B. Resource smoothing
C. Crashing
D. Resource Leveling

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對專案管理中幾種常見的進度調整技術的理解。

情境描述:專案經理原計畫同時使用兩台吊車,但其中一台無法使用,因此改為依序使用剩下的吊車。此調整影響了關鍵路徑並延遲了完工日期。

分析選項:

  • A. Fast tracking (快速跟進):指在正常情況下應依序進行的活動,改為同時進行,以縮短專案工期。這通常會增加風險。此情境不是將活動並行,而是因資源限制而無法並行,故不符。
  • B. Resource smoothing (資源平滑):在專案總工期不變的前提下,調整活動的開始和結束時間,以使資源使用趨於平穩,避免資源的峰值和谷值。這通常利用浮時進行,且不影響總工期。此情境卻延遲了完工日期,故不符。
  • C. Crashing (趕工):為了縮短專案工期,在不影響品質的前提下,增加額外的資源(如加班、增加人力、租用更多設備)來加速關鍵路徑上的活動。此情境是因資源(吊車)減少而導致延遲,而非投入更多資源加速,故不符。
  • D. Resource Leveling (資源整平):當專案中的某項資源需求超過其可用量時,透過調整活動的開始和結束時間(通常會利用其浮時),來確保資源使用不會超出限制。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 6 題7 分

4D in BIM refers to integrating 3D Model Geometry with:
A. Cost
B. Quantities
C. Risk
D. Schedule

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對建築資訊模型 (Building Information Modeling, BIM) 的維度概念的理解。

BIM 的維度如下:

  • 1D (一維):指單一物件或資訊點。
  • 2D (二維):指平面圖,如平面配置圖、立面圖。
  • 3D (三維):指空間模型,包含物件的幾何形狀、尺寸和空間關係。這是 BIM 的基礎。
  • 4D (四維):在 3D 模型中加入「時間」的維度。這通常是將 3D 模型與專案的「時程表 (Schedule)」連結,以視覺化專案的施工順序、進度模擬和施工計畫。
  • 5D (五維):在 4D 的基礎上加入「成本 (Cost)」的維度。將 3D 模型、時程表與成本資訊整合,用於成本估算、預算控制和財務分析。
  • 6D (六維):在 5D 的基礎上加入「設施管理 (Facility Management)」的維度。用於建築物的生命週期管理、維護、營運等。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 7 題7 分

A lump sum contract can have unit price item? True or False

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對工程契約類型中,總價契約 (Lump Sum Contract) 與單價契約 (Unit Price Contract) 的理解,以及兩者之間可能的結合。

  • 總價契約 (Lump Sum Contract):承包商根據圖說和規範,對整個工程或工程的一部分,提出一個固定的總價。此價格不因實際工程量增減而大幅變動,風險較高由承包商承擔。
  • 單價契約 (Unit Price Contract):契約中列出各項工程項目及其單價,實際工程量則由雙方計量後乘以單價計算總價。工程量變動時,總價會隨之變動。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 8 題7 分

Unit price contracts can have lump sum item? True or False

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對工程契約類型中,單價契約 (Unit Price Contract) 與總價契約 (Lump Sum Contract) 的理解,以及兩者之間可能的結合。

  • 單價契約 (Unit Price Contract):契約中列出各項工程項目及其單價,實際工程量則由雙方計量後乘以單價計算總價。
  • 總價契約 (Lump Sum Contract):承包商根據圖說和規範,對整個工程或工程的一部分,提出一個固定的總價。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 9 題8 分

If you were asked to perform an excavation contract competitively with limited boring data (鑽探資料) what type of contract would you want and why?

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對工程契約類型選擇的判斷,特別是在地質條件資訊有限的情況下。

情境分析:

  • 標案性質:開挖工程 (excavation contract)。
  • 競爭方式:具競爭性 (competitively)。
  • 關鍵限制:鑽探資料有限 (limited boring data),意即地質條件(如土壤類型、岩石分布、地下水位等)的資訊不完整或不確定性高。

契約類型選擇考量:
在地質條件不確定性高的情況下,開挖工程的實際工程量、難度、所需的工法和設備等都可能與預期有很大差異。如果採用總價契約 (Lump Sum Contract),承包商將承擔較高的地質風險。一旦遇到比預期更困難的地質(如堅硬岩石、大量地下水、不良土壤),實際成本可能遠超預估,導致虧損。

因此,在資訊不確定的情況下,承包商傾向於將工程量和價格的風險轉嫁給業主,或至少確保價格能反映實際的工程量。

推薦的契約類型:

  1. 單價契約 (Unit Price Contract):
    • 原因:這是最適合此情境的契約類型。在單價契約中,契約會列出各種可能遇到的開挖項目(如不同類型的土壤、岩石、超挖處理等)及其對應的單價。實際執行時,根據實際發生的工程量來計價。
    • 優點:
      • 風險轉移:地質風險主要由業主承擔。如果遇到難以開挖的土石,業主需要支付更高的費用,但承包商的利潤不會受到嚴重影響。
      • 公平性:價格能更真實地反映實際付出的勞務和使用的資源。
      • 彈性:能適應實際工程量和條件的變化。
    • 缺點:對業主而言,總價不確定性較高。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 10 題7 分

You are managing an apartment construction project, and you have asked your project team to calculate the current earned value metrics to determine the project performance. Your team reports back that the project's to-complete performance index (TCPI) is 0.9 based on the budget at completion (BAC). Which of the following is true regarding your project's current situation as reflected by this TCPI value?
A. The project is within budget
B. The project is over budget
C. The project is behind schedule
D. The project is ahead of schedule

登入後即可作答並保存紀錄。

這一題的完整詳解

核心觀念

本題考查專案管理中的「完工尚需績效指標」(To-Complete Performance Index, TCPI),用來衡量從目前起,剩餘工作必須維持何種成本效率,才能達成特定完工目標。

若以預算完工成本 BACBAC 為目標,公式為:

TCPIBAC=BAC−EVBAC−ACTCPI_{BAC}=\frac{BAC-EV}{BAC-AC}

其中:

  • BACBAC:完工總預算
  • EVEV:實獲值
  • ACAC:實際成本
  • BAC−EVBAC-EV:尚未完成工作的預算價值
  • BAC−ACBAC-AC:剩餘可用預算

TCPITCPI 的判讀如下:

  • TCPI>1TCPI>1:剩餘工作必須以高於目前可接受的成本效率完成,成本壓力較大。
  • TCPI=1TCPI=1:剩餘工作須完全依照剩餘預算執行。
  • TCPI<1TCPI<1:剩餘工作所需的成本效率低於基準,表示目前成本績效較有利。

解題方法

題目給出:

TCPIBAC=0.9TCPI_{BAC}=0.9

代入公式:

BAC−EVBAC−AC=0.9\frac{BAC-EV}{BAC-AC}=0.9

因為 0.9<10.9<1,在正常情況下代表:

BAC−EV<BAC−ACBAC-EV < BAC-AC

兩邊同時消去 BACBAC,可得:

EV>ACEV>AC

因此目前實獲價值高於實際成本,表示專案目前的成本績效良好,尚未超出預算,屬於「在預算內」的狀態。

此外,TCPI 是成本績效指標,不能直接判斷進度是否落後或超前。進度應透過 SPISPI、SVSV 或 EVEV 與 PVPV 的比較判斷。

選項分析

A. The project is within budget

正確。TCPI=0.9<1TCPI=0.9<1,由公式可推得目前 EV>ACEV>AC,表示實際成本低於所完成工作的預算價值,成本表現有利,專案目前在預算內。

B. The project is over budget

錯誤。若專案已超出預算,通常會有 AC>EVAC>EV,成本績效指標 CPI=EV/AC<1CPI=EV/AC<1,且以 BACBAC 為目標計算的 TCPI 通常會大於 11,表示剩餘工作必須以更高效率完成。題目給出的 0.90.9 不符合此情況。

🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 11 題7 分

Which term describes a modification of a logical relationship that delays a successor task?
A. Lag
B. Lead
C. Float
D. Slack
E. None of the above

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對專案管理中,任務邏輯關係(Logical Relationship)及其修改的術語理解。

任務之間的邏輯關係描述了它們的先後順序。常見的邏輯關係有:

  • Finish-to-Start (FS):後續任務必須在前一個任務完成後才能開始。這是最常見的關係。
  • Start-to-Start (SS):後續任務必須在前一個任務開始後才能開始。
  • Finish-to-Finish (FF):後續任務必須在前一個任務完成後才能完成。
  • Start-to-Finish (SF):後續任務必須在前一個任務開始後才能完成。

題目問的是「延遲一個後續任務 (delays a successor task)」的邏輯關係修改。

  • A. Lag (延遲):在 Finish-to-Start (FS) 關係中,Lag 指的是後續任務必須在前一個任務完成 之後,再經過一段時間才能開始。例如,FS+5 days 表示前一個任務完成後,必須再等待 5 天,後續任務才能開始。這顯然是「延遲」了後續任務的開始。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 12 題7 分

Given identical annual interest rate in exactly same scenarios, compare methods of computing simple interest and compounded interest:
A. Simple interest is higher
B. Compounded interest is higher
C. They are the same
D. Before comparing, the length of interest period should be taken into consideration

登入後即可作答並保存紀錄。

這一題的完整詳解

核心觀念
本題測驗工程經濟學中單利(Simple Interest)​與複利(Compound Interest)​在不同計息期間長度下的大小比較。
設本金為 P>0P > 0,年利率為 r>0r > 0,計息總年數為 t>0t > 0(以年複利計):

  • 單利本利和:Fsimple=P(1+rt)F_{\text{simple}} = P(1 + rt)
  • 複利本利和:Fcompound=P(1+r)tF_{\text{compound}} = P(1 + r)^t

解題方法
題目雖設定「相同年利率、相同情境(即相同的 P,r,tP, r, t)」,但並未給定計息期數 tt 的長度。依數學性質討論三種情況:

  1. 當 t>1t > 1(多於一個計息期)時:
    (1+r)t>1+rt(1 + r)^t > 1 + rt,故複利高於單利(例如 t=2t=2 時,(1+r)2=1+2r+r2>1+2r(1+r)^2 = 1 + 2r + r^2 > 1 + 2r)。
  2. 當 t=1t = 1(恰為一個計息期)時:
    (1+r)1=1+r⋅1(1 + r)^1 = 1 + r \cdot 1,故複利與單利相等。
  3. 當 0<t<10 < t < 1(不足一個計息期)時:
    由函數 g(t)=(1+r)tg(t) = (1+r)^t 為嚴格凸函數,在 0<t<10 < t < 1 區間必有 (1+r)t<1+rt(1+r)^t < 1 + rt,故單利高於複利。

因此,在未明確得知計息期間長度(以及複利頻率)之前,無法一概而論哪一種方式較高。

選項分析

  • A. Simple interest is higher:僅在 0<t<10 < t < 1 時成立,非一般情況皆然。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 13 題7 分

Your company is planning on building a shed. The project manager is confident that the construction will be completed in 6 weeks, with a most optimistic estimate being 4 weeks, and the worst case scenario might take it to 11 weeks. What is PERT expected time duration of this project?

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對 PERT (Program Evaluation and Review Technique) 中,期望時間 (Expected Time, Te) 的計算。

PERT 是一種專案管理技術,用於評估和預測專案活動的完成時間。它使用三種時間估計值來計算活動的期望時間:

  • 最樂觀時間 (Optimistic Time, tot_o):在最順利的情況下,活動可能需要的最短時間。
  • 最可能時間 (Most Likely Time, tmt_m):在正常情況下,活動最可能需要的時間。
  • 最悲觀時間 (Pessimistic Time, tpt_p):在最不利的情況下,活動可能需要的 maximum 時間。

PERT 的期望時間 (TeT_e) 計算公式為:
Te=to+4tm+tp6T_e = \frac{t_o + 4t_m + t_p}{6}

🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。

免費註冊

第 14 題7 分

What actions could you as the contractor take to instill a sense of safety among your workers?

登入後即可作答並保存紀錄。

這一題的完整詳解

本題考驗對營造工程現場安全管理,以及如何建立工人安全意識的理解。作為承包商,建立工人的安全感和責任感是至關重要的,這需要多方面的措施。

以下是一些承包商可以採取的行動來建立工人的安全意識:

  1. 領導層的承諾與示範 (Leadership Commitment and Example):

    • 高層重視:管理層必須明確表達對安全的重視,並將安全作為首要任務。
    • 以身作則:管理人員和主管在現場應始終遵守安全規定,佩戴安全裝備,不冒險行事,為工人樹立榜樣。
  2. 系統性的安全培訓 (Systematic Safety Training):

    • 入職培訓:所有新進工人必須接受全面的安全培訓,包括公司安全政策、現場潛在危險、緊急應對程序等。
    • 定期培訓:針對不同工種、不同作業(如高空作業、臨電作業、吊裝作業等)進行定期的、有針對性的安全培訓和技能再培訓。
    • 安全會議 (Toolbox Talks):每天或每週在開工前進行簡短的安全會議,討論當天的潛在風險、安全注意事項、最近發生的事故或接近事故 (near miss) 等。
  3. 建立安全文化 (Building a Safety Culture):

    • 鼓勵報告:建立暢通的管道,鼓勵工人報告任何不安全狀況、危險行為或事故隱患,並確保報告者不會受到懲罰。
    • 積極參與:讓工人參與安全檢查、風險評估和安全措施的制定,增強他們的參與感和責任感。
    • 表揚與獎勵:對表現出良好安全行為、提出安全建議或成功避免事故的個人或團隊給予表揚和適當獎勵。
    • 正向溝通:建立開放、誠懇的安全溝通氛圍,讓工人感到安全問題是可以被公開討論和解決的。
  4. 提供適當的安全設備與設施 (Providing Proper Safety Equipment and Facilities):

    • 個人防護裝備 (PPE):確保所有工人都能獲得並正確使用符合標準的 PPE,如安全帽、安全鞋、安全帶、護目鏡、手套、耳塞等。
    • 安全設施:提供必要的安全設施,如護欄、安全網、臨時照明、通風設備、急救站等。
    • 設備維護:定期檢查和維護所有安全設備和工具,確保其功能完好。
  5. 嚴格的安全檢查與監管 (Strict Safety Inspections and Supervision):

    • 日常檢查:由安全人員、主管或管理層進行日常的現場安全巡查,及時發現和糾正不安全行為和狀態。
    • 專項檢查:對高風險作業或特定區域進行專項安全檢查。
    • 執法與懲戒:對於違反安全規定的行為,必須有明確的懲戒措施,並嚴格執行,以儆效尤。
  6. 事故調查與預防 (Accident Investigation and Prevention):

    • 深入調查:對所有事故和接近事故進行徹底調查,找出根本原因。
    • 經驗分享:將事故調查的經驗和教訓,通過安全會議、內部通報等方式傳達給所有工人,防止類似事故再次發生。
🔒

後續完整解題步驟與【答案】

免費註冊,享三天全站完整詳解閱覽。
